Подрядчик1
activist
botsman
experienced
26 мая. Ориентир застройщика по сроку сдачи - декабрь 2016 г.Ну то что они декабрь говорят это да... здесь вопрос больше был к жизненно-экспертной оценке - осилят ли ?
Подрядчик1
activist

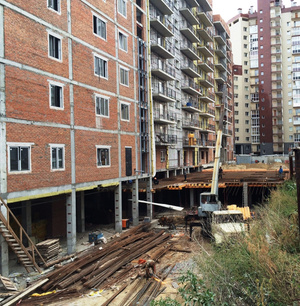

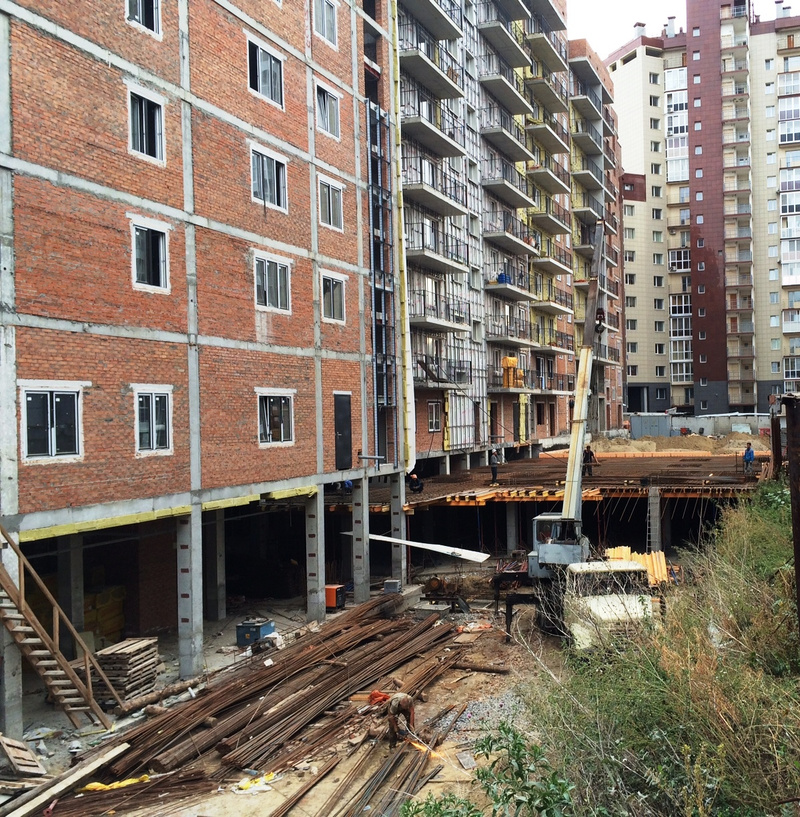

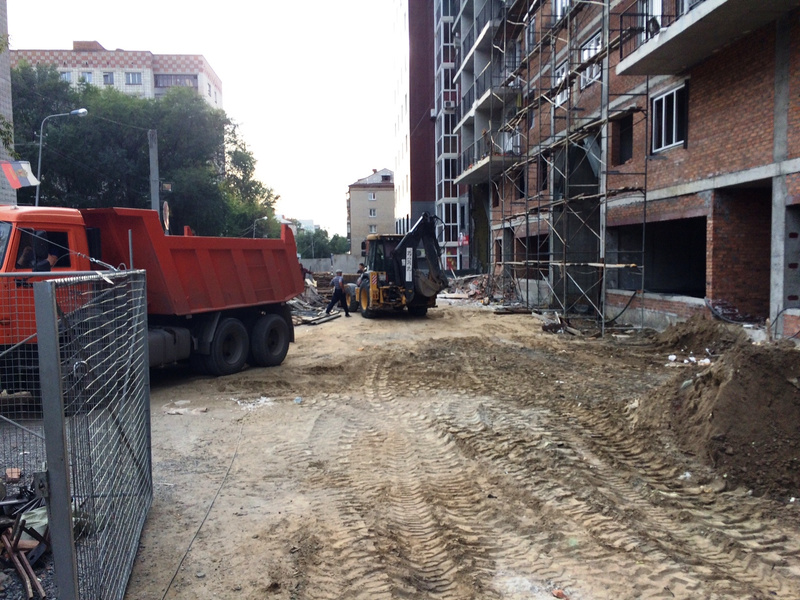

Ориентировочное состояние по готовности работ: коропка готова на 100%, окна 6,8 б/с вставлены, фасады 20%, кровля 80%, внутри идут отделочные работы и работы по сетям. В ближайшее время будут демонтировать кран и начинать работы по парковке.
Динамика нормальная, застройщик надежный, при текущей готовности сдача на конец года вполне достижима.
Динамика нормальная, застройщик надежный, при текущей готовности сдача на конец года вполне достижима.
38.51 забирай, 80 000 экономь от цены застройщика
Сейчас читают
Бесплатные юридические консультации (часть 2)
459717
1000
Windows XP 64-Bit
7671
42
1. Куча кошек нуждаются в помощи. Куратор Lily76 (часть 4)
124586
403
botsman
experienced
Как проблемы на Тульской повлияли на скорость работ?
P.S. Вот ечли честно по картинкам разница за последние 3 месяца невооружденным взгялдом не видна.
P.S. Вот ечли честно по картинкам разница за последние 3 месяца невооружденным взгялдом не видна.
Подрядчик1
activist
Думаю более развернуто на этот вопрос сможет ответить застройщик, при этом мы как подрядчик пока не видим
что бы ситуация по Тульской как то оказывала влияние на этот объект.
Насколько мне известно бюджеты у строек разные , соблюдается целевое использование средств, стройка в целом идет по графику, подрядчики работают, сдача по данным застройщика запланирована на декабрь этого года.
На объекте работы активно ведутся, каких то системных проблем и изменений по данному объекту мы как подрядчик и инвестор не видим и не ожидаем.
что бы ситуация по Тульской как то оказывала влияние на этот объект.
Насколько мне известно бюджеты у строек разные , соблюдается целевое использование средств, стройка в целом идет по графику, подрядчики работают, сдача по данным застройщика запланирована на декабрь этого года.
На объекте работы активно ведутся, каких то системных проблем и изменений по данному объекту мы как подрядчик и инвестор не видим и не ожидаем.
Mobilный
member
Вы подрядчики именно на этом объекте? Можно 2 вопроса?
1) когда по графику закончится облицовка?
2) когда дом будет готов запустить отопление, чтобы в холодный период можно было вести внутренние работы?
1) когда по графику закончится облицовка?
2) когда дом будет готов запустить отопление, чтобы в холодный период можно было вести внутренние работы?
Вы подрядчики именно на этом объекте? Можно 2 вопроса?квартира купилась в этом доме? по какой цене взял?
1) когда по графику закончится облицовка?
2) когда дом будет готов запустить отопление, чтобы в холодный период можно было вести внутренние работы?
Подрядчик1
activist
Да, в том числе и на этом объекте.
Предварительно ориентируемся на сентябрь месяц, и по фасадам и по отоплению.
Предварительно ориентируемся на сентябрь месяц, и по фасадам и по отоплению.
Подрядчик1
activist
inna1987
junior
Добрый день, всем обладателям квартир этого прекрасного дома. Сама планирую покупать квартиру на Некрасова, но есть сомнения. Очень буду Вам признательна, если дадите какой то совет или полезную информацию. Стоит ли покупать, или искать другие варианты. Кто следит за темпами стройки, подскажите пожалуйста, как динамика. Хорошая ли динамика за последние пол года? Как считаете реально сдать дом в конце года? Огромное спасибо, если не оставите сообщение без ответа. Мои юрист говорит, что за последние пол года динамика почти не наблюдается, нормальный застройщик эти работы выполнит за 2 недели. Не хочу верить этой информации, может у кого то есть опровержимые доводы))))
Думайте сами. Просто сейчас между застройщиком и подрядчиком начались судебные тяжбы по другому объекту на Тульской 80. Как это сможет оказаться на динамике строительства здесь, пока никто не знает. То что построят - это точно.
А сейчас динамика положительная? Действительно ли за пол года сделано то, что при желании можно сделать за 2 недели?
до конца года маловероятно, что сдадут - имхо. но тоже уверен, что достроят 100%. работают каждый день, но как то не очень активно. место - супер.
Сегодня была на стройке. Рабочих было достаточно, в основном внутри стены выравнивали. Мне показалось, что электрика почти сделана. По визуальному обзору работ осталось не много (отмечу, что я далеко не спец)Почему есть сомнения по поводу конца года?
Сегодня была на стройке. Рабочих было достаточно, в основном внутри стены выравнивали. Мне показалось, что электрика почти сделана. По визуальному обзору работ осталось не много (отмечу, что я далеко не спец)Почему есть сомнения по поводу конца года?Ну я конечно тоже не специалист, но вот чисто визуально обычно когда снаружи уже кажется , что все готово, то внутренних работ еще на полгода прям легко.

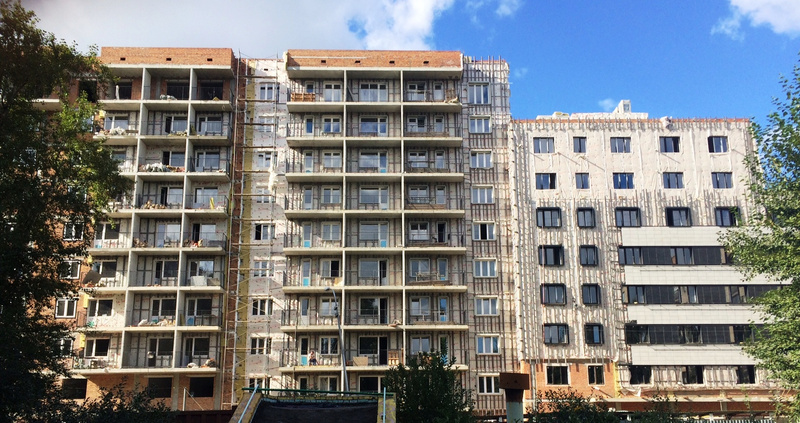

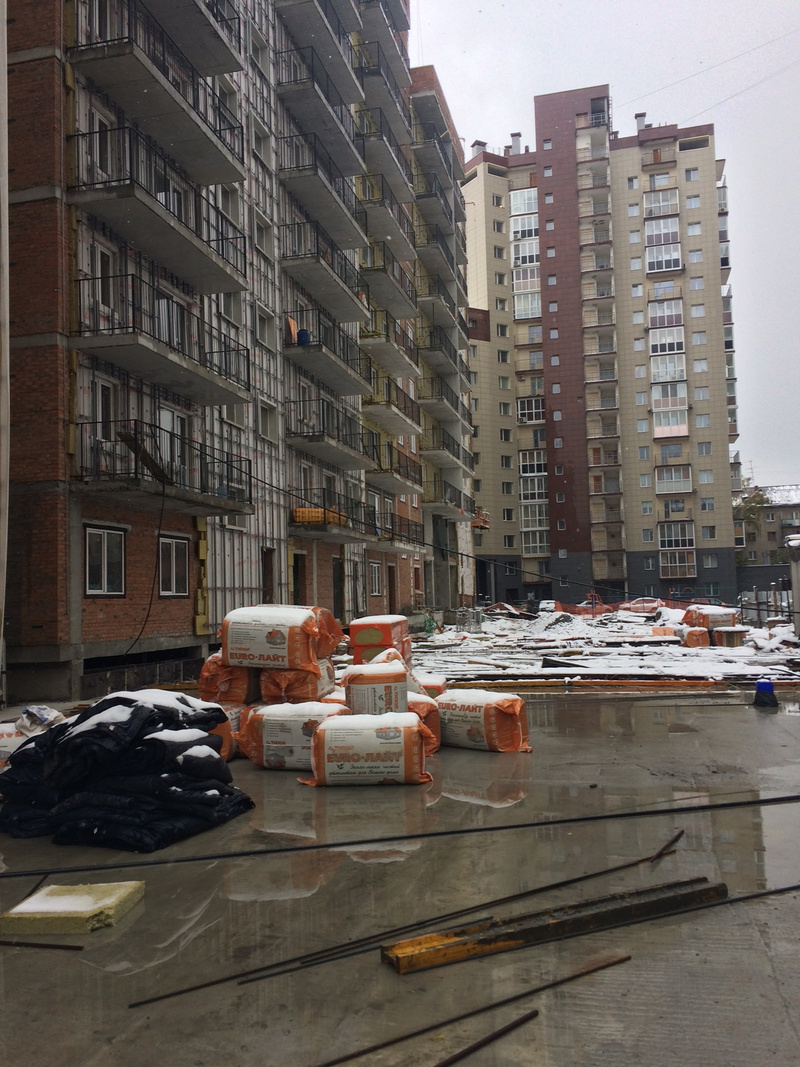

А здесь еще наружные работы ведутся, и темпы (визуально) я бы не сказал, что большие - сравните помесячные фотографии , которые Подрядчик выкладывает.
Подрядчик1
activist

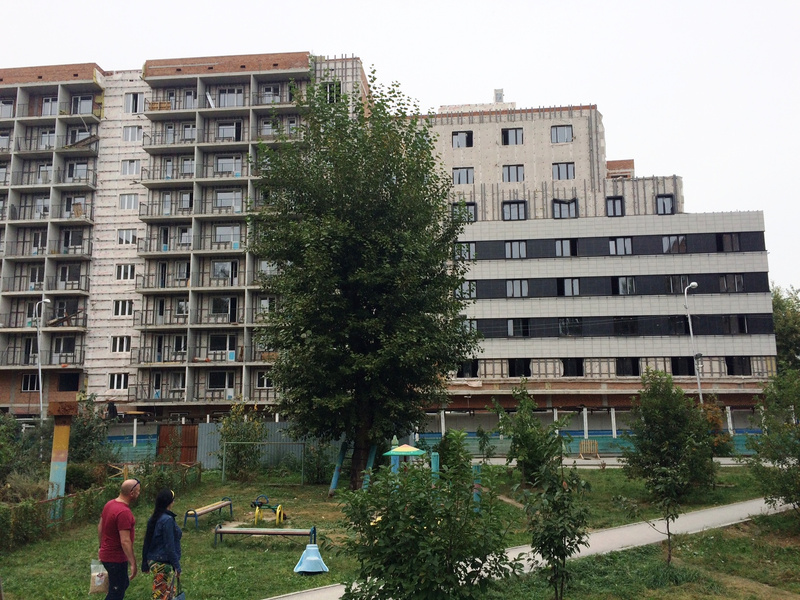

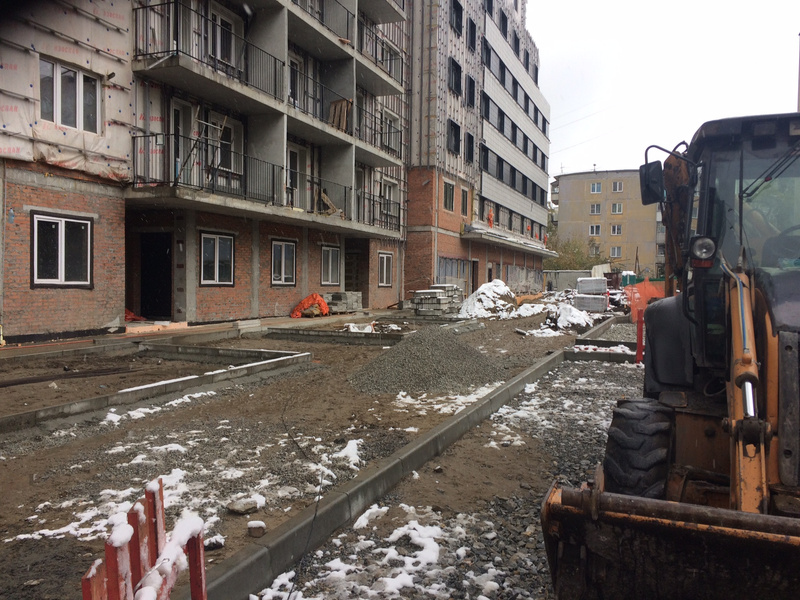

10 сентября. Ориентировочный уровень выполнения работ:
Кровля - 80%
Инженерка - 60%
Внутренняя отделка - 60%
Фасады - 40%
Парковка - 40%
Кровля - 80%
Инженерка - 60%
Внутренняя отделка - 60%
Фасады - 40%
Парковка - 40%
Mobilный
member
а как же сообщение о том что работа по фасаду закончится в сентябре?
Что насчет отопления?
Что насчет отопления?
Подрядчик1
activist
Сентябрь у нас еще идет, мы видим что все в работе, в выходные на стройке так же работают.
Для запуска отопления нужен определенный уровнь по готовности парковки, основные работы по ней сейчас и ведутся, как видно и на фото.
Для запуска отопления нужен определенный уровнь по готовности парковки, основные работы по ней сейчас и ведутся, как видно и на фото.
а как же сообщение о том что работа по фасаду закончится в сентябре?чтобы продать, еще и не такого тут наобещают
Подрядчик1
activist
Мы стараемся предоставлять максимально обьективную информацию на основании данных застройщика и собственной оценки всех работ.
Поэтому данные по выполнению не завышены, а приближены к фактическим, при этом и застройщик и мы понимаем какие виды работ нужно усилить и совместно работаем в этом направлении для того что бы сдать объект инвесторам качественно и в планируемый срок.
Поэтому данные по выполнению не завышены, а приближены к фактическим, при этом и застройщик и мы понимаем какие виды работ нужно усилить и совместно работаем в этом направлении для того что бы сдать объект инвесторам качественно и в планируемый срок.
inna1987
junior
Доброго времени суток, будущие соседи. Подрядчик1 что то Вы давно не баловали нас фотографиями со стройки))) Как в целом продвигаются дела, отопление подключили?
Подрядчик1
activist

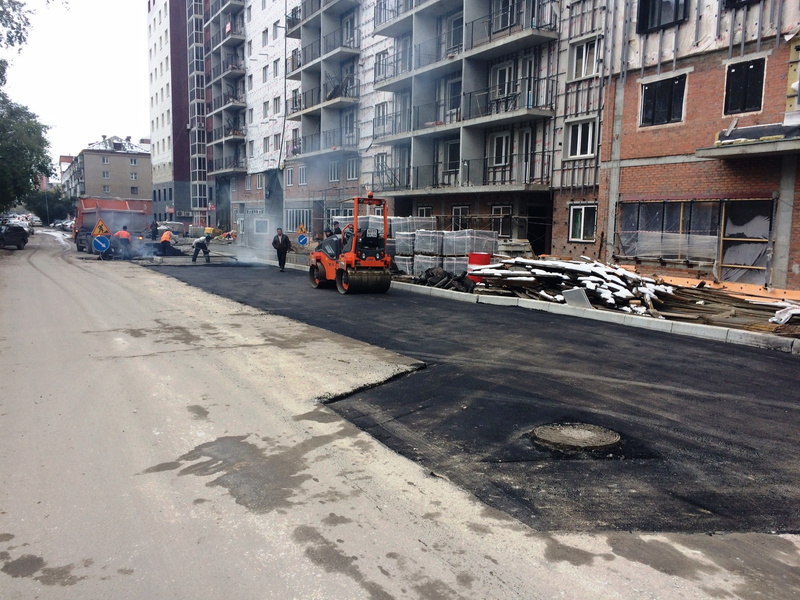

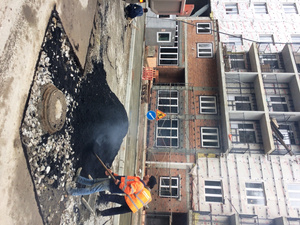

Сегодня заезжал на стройку - работа идёт, парковка по конструктиву закончиться через пару недель, по теплу - Трубы уже кидают, тепло планируют подать через 2-4 недели. По благоустройству работы со стороны Некрасова идут - фото выложу завтра. Фасады планируется утеплить к пуску тепла. Внутренняя отделка - выполнена штукатурка, льються полы.
Ориентировочный уровень выполнения на 09 октября:
Фасады 65%
Инженерка 80%
Парковка 85%
Внутренняя отделка 80%
Благоустройство 30%
Кровля 95 %
Ориентировочный уровень выполнения на 09 октября:
Фасады 65%
Инженерка 80%
Парковка 85%
Внутренняя отделка 80%
Благоустройство 30%
Кровля 95 %
inna1987
junior
Есть ли новости со стройки? К сожалению, нет возможности самой заехать
Модераторы уже стерли мой ответ.
Напишу снова. Почти совсем затухла стройка. Копашились на придомовой но очень вяло. А фасад колом стоит- ничего не делают. Внутри видимо тоже тишина, учитывая морозы.
Напишу снова. Почти совсем затухла стройка. Копашились на придомовой но очень вяло. А фасад колом стоит- ничего не делают. Внутри видимо тоже тишина, учитывая морозы.
Tanya_1_2_3_
member
Если бездействие связано из-за морозов,то не страшно. Морозы дело проходящее, а если другие причины .... Как ни как сдачу заявляют на конец года, но это уже звучит как сарказм.
ALI160
member
Я там был, и наблюдал данную картину месяц назад- еще до морозов. Так что, думаю причина не в них. Видимо конфликт Баутехника с Стройцентром по Тульской отражается и на нашем доме.
Tanya_1_2_3_
member
Обычно,когда обрисовываются проблемы на стройке люди начинают проявлять активность в добыче информации. Здесь же удивляет полное спокойствие,форум практически мёртв. На НГС он самый из неактивных. Такое ощущение,что люди уверены в ожиданиях,либо покупателей здесь нет. Не хочется даже представлять то,что они будут мешать эти два объекта, картина с Тульской как говорится печальная. А где уважаемый Подрядчик1, может он может прокомментировать ситуацию, развеять наши опасения?
А что там за суды идут? Предлагают квартиру с дисконтом, но пугает конфликтная ситуация. На сколько это все серьезно?
Sandra_
member
А где можно посмотреть информацию?
Подрядчик1
activist
Добрый день.
Стройка и работы двигаются, вчера запустили отопление. Да, при таких морозах динамика работ конечно снижается.
Ориентировочные данные по выполнению на сегодня:
Фасады - 75%
Инженерка - 90%
Парковка - 100%
Внутренняя отделка - 85%
Благоустройство - 35%
Кровля - 95%
Основные текущие работы по остатку это керамика по фасадам - работают 2 субподрядчика, отделка МОП и благоустройство - по нему выполнются работы которые разрешены по нормативам при текущих температурах.
Ситуация по Тульской не отражается на текущем обьекте - ЮЛ застройщиков и бюджеты у строек разные и независимые. По Тульской застройщиком будет производится смена генподрядчика всвязи с невыполнением работ на обьекте последним.
Стройка и работы двигаются, вчера запустили отопление. Да, при таких морозах динамика работ конечно снижается.
Ориентировочные данные по выполнению на сегодня:
Фасады - 75%
Инженерка - 90%
Парковка - 100%
Внутренняя отделка - 85%
Благоустройство - 35%
Кровля - 95%
Основные текущие работы по остатку это керамика по фасадам - работают 2 субподрядчика, отделка МОП и благоустройство - по нему выполнются работы которые разрешены по нормативам при текущих температурах.
Ситуация по Тульской не отражается на текущем обьекте - ЮЛ застройщиков и бюджеты у строек разные и независимые. По Тульской застройщиком будет производится смена генподрядчика всвязи с невыполнением работ на обьекте последним.
Tanya_1_2_3_
member
Подрядчик1,спасибо за конструктив. Почаще радуйте нас свежей информацией
Mobilный
member
Спасибо за инфо, правда фото не информативноеа что насчет стекления балконов слышно? Я так понимаю это не относится к фасадам, которые на 75% готовы с ваших слов?
Подрядчик1
activist

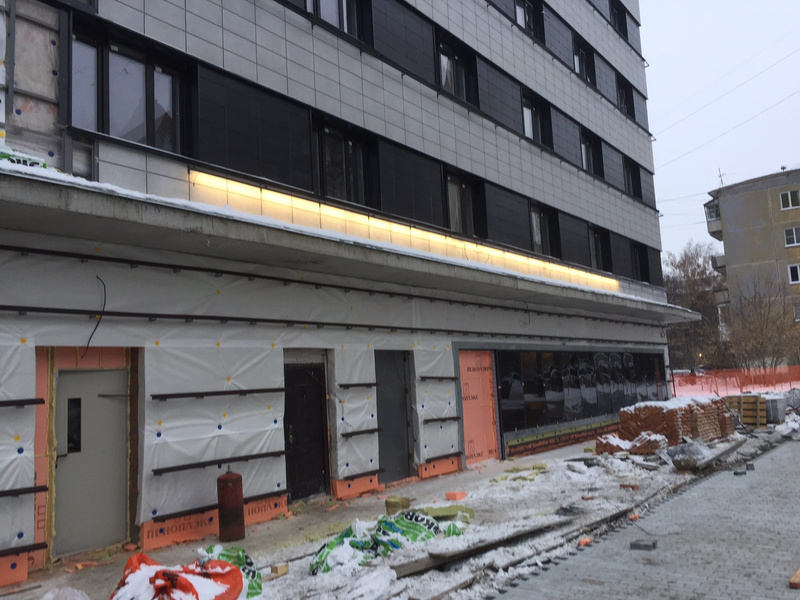

Остекление планируется начать в ближайшее время. Да, в раздел фасады остекление не включены.
Более развернутые фото с площадки постараемся выложить на след недели.
Более развернутые фото с площадки постараемся выложить на след недели.
Sandra_
member
а почему разные юрлица? Вроде на Тульской 82 тоже Баутехник!
Подрядчик1
activist
Разные застройщики.
На Некрасова застройщик ООО СК "Баутехник".
На Тульской застройщик ООО "Соцжилкомплекс", ООО "Баутехник-Т"
На Некрасова застройщик ООО СК "Баутехник".
На Тульской застройщик ООО "Соцжилкомплекс", ООО "Баутехник-Т"
ALI160
member
Но генподрядчик то один и тот же.
Если Стройцентр гнобят, блокируют счета по Тульской, то и на Некрасова он не шевелится
Если Стройцентр гнобят, блокируют счета по Тульской, то и на Некрасова он не шевелится
Так вроде застройщик один, только с разными буковками... Разве на Некрасова 69 генподрядчик стройцентр?
Tanya_1_2_3_
member
На Некрасова генподрядчик точно не Стройцентр и это очень здорово.
Tuktuk
activist
Подрядчики разные, это да. Но застройщик де факто один и тот же - Баутехник (в данном случае я говорю о людях, которые олицетворяют эту контору). Сначала с Брансом он что-то не делит и меняет подрядчика на Некрасова для след. очереди. Теперь заварушка на Тульской, которая длится уже довольно долго и еще дольше будет портить людям жизнь, думаю. + Сейчас Баутехник взялся за третий объект ("Онегин"). Объективно, я бы не связывался с Баутехником сейчас. Максимум на сдаче.
ТОП 5
1
2
3
