СтройМастер, "Дом на Плановой" (Нарымский Квартал) (часть 5)
711552
1002
По 1-2 нам на экскурсии озвучили, что ключи начнут давать в конце лета. По 12-13, а особенно, по парковке очень сомневаюсьа какого года они вам на экскурсии не сказали случайно?
Как по мне , то я для себя не жду сдачу 12секции раньше чем через 3, а то и 4 года , поскольку я вижу динамику и последовательность того что происходит на стройке. Я не хочу заниматься самообманом и витать в облаках. Учитывая, что 12-13 будут сдаваться года через 4, то 1-2 будут сдаваться года через 2. За это время они как раз дольют каркас 22-23 и заложат его кирпичем. И как раз через 2 года тоже самое проделают с 14-15 и на это уйдет так же примерно 2 года. Итого и получится 4 года. А то, что сейчас пустят в 1-2 это так, на ремонт, без лифтов и воды, чисто чтобы выпустить пар и снизить напряжённость, что тоже не плохо
У вас другое лучше получается, чем шутить
А откуда информация, что без воды? Электрика, водоснабжение и отопление проведено, радиаторы установлены везде кроме пару этажей в 1й секции. Про лифты ясно будет в конце июня(сориентировали на этот срок по доставке) + месяц монтаж. Не будет лифтов - не будет ключей
А откуда информация, что без воды? Электрика, водоснабжение и отопление проведено, радиаторы установлены везде кроме пару этажей в 1й секции. Про лифты ясно будет в конце июня(сориентировали на этот срок по доставке) + месяц монтаж. Не будет лифтов - не будет ключейда просто вспоминаем что было три года назад, вот пост "kristi27" от 27.04.2016
Отчет о встрече.. На встрече присутствовали руководитель строительного отдела, финансового, юридического и Елена Ивановна. По готовности 10-11 секции на сегодняшний день выполнено 75 % работ. Все межквартирные и межкомнатные перегородки почти установлены. Планируют проводить электрику. Канализация и водопровод подведены. Систему отопления сделают к августу. Подрядчика по внутренней отделке планируют запустить в июле. Кстати, парковку и 10-11 секции разделили. Получили официальное разрешение. Сейчас будут ставить кран на 12-13 секцию, чтобы достроить коробку.. На это уйдет месяц. Пока кран не уберут 10-11 секцию не сдадут..в апреле 2016 по 10-11секции все ждали августа
Какие сейчас проблемы: 1) кризис., 2) Подрядчики работают по бартеру. Квартиры у них не продаются. Они не охотно работают. 3) далеко не все инвесторы оплатили остекление и стяжку, т.е есть долги.. 4) коммерческие площади не проданы.
Все это очень тормозит строительный процесс и в связи с этим возможен перенос срока 10-11 секции. Все надеются на лучшее и прикладывают максимум усилий, но такой вариант событий возможен. 50/50 как нам сообщили.
возможно что в июне 2019 10-11секции до сих пор официально не сданы
всё то же самое повторяется и сейчас с 1-2
т.е. тягомотина с "вот вот сдачей" будет тянуться три года
все то же самое будет и с 12-13

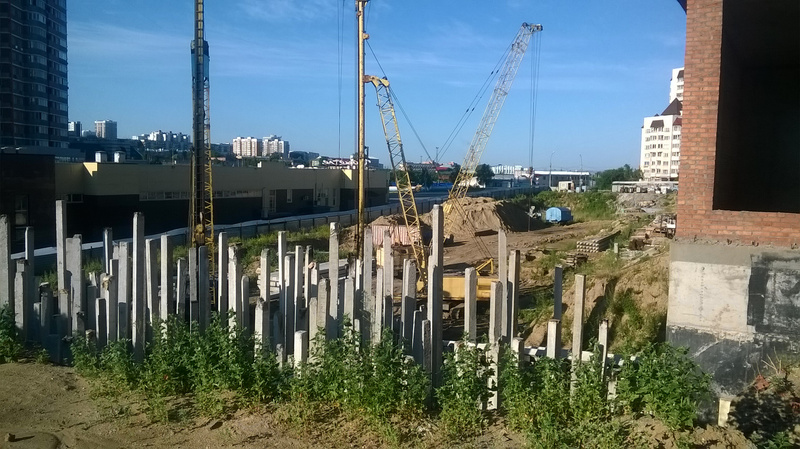

поэтому я очень рад что наконец то начали бить сваи 14-15
и именно с этого момента можно запустить отсчет начала завершения строительства 12-13
от этого момента я отмеряю 4 года
если бы сваи начали бить не сейчас а например через год, то это значило бы только одно - что сдача будет не через 4 а через пять лет и т.д.
тем не менее я очень рад тому что происходит сейчас - 22-23 льют каркас, 14-15 забивают сваи
а это гораздо лучше чем всё бы стояло вмёртвую
как например соседний обьект Дуси 240
они уже и президенту жаловались и на площадь Ленина выходили
Что снова за выходки???? Прекращайте,ключи всегда выдавали за ранее а потом ещё ждёшь от 3_6 месяцев пока лифты заработают 24/7 а первое время только днём да и то не всегда
Agarus,
прекращайте декларировать такие сроки. Такое впечатление, что Вы хотите внушить нам, что эти сроки правильные и что мы именно на них мы и должны рассчитывать.
Всё-таки динамика на объекте изменилась в лучшую сторону. Похоже, что на объект пришли инвестиции. Так что не стоит сравнивать с 16 годом.
прекращайте декларировать такие сроки. Такое впечатление, что Вы хотите внушить нам, что эти сроки правильные и что мы именно на них мы и должны рассчитывать.
Всё-таки динамика на объекте изменилась в лучшую сторону. Похоже, что на объект пришли инвестиции. Так что не стоит сравнивать с 16 годом.
Сейчас читают
Красота и беременность (часть 55)
169710
1000
дозор сегодняшний
78298
1001
Дозор осенний (часть 3)
90023
1000
С учетом сегодняшней (!) динамики, срок сдачи 1-2 секции 1 год, а 12-13 секции где то 1,5-2 года.
Что вы имеете в виду под сдачей? Если выдача ключей, то год это слишком много, а если официальную сдачу дома, то год это слишком мало. 1-2 не сдадут официально без парковок

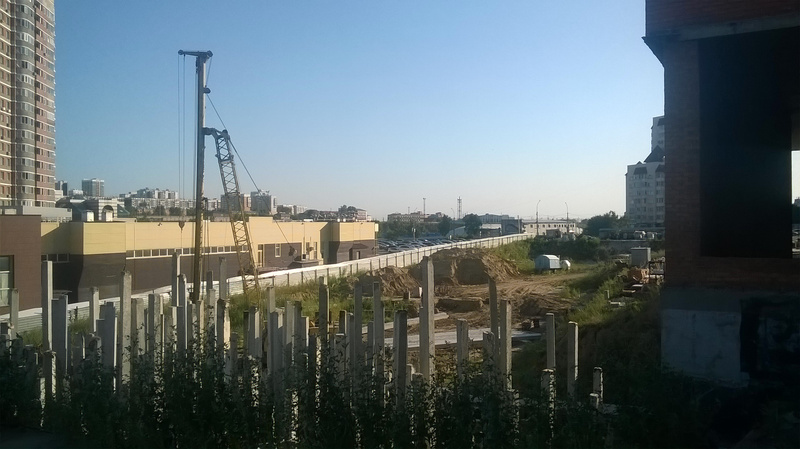

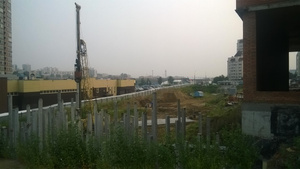

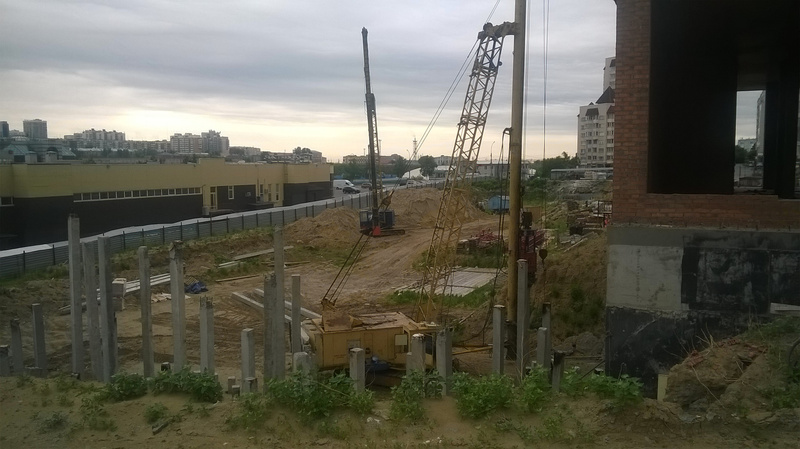

сейчас сравнил количество свай которое было в моем предыдущем фото от 3 июня с сегодняшним фото
если подсчитать длинные сваи которые хорошо видно, то за этот срок, примерно неделя, их количество увеличилось на 10 шт
если подсчитать длинные сваи которые хорошо видно, то за этот срок, примерно неделя, их количество увеличилось на 10 шт
Весной рассматривал покупку квартиры в 1-2 блок-секции по хорошей цене. От покупки все-таки решил отказаться, по самой понятной причине. Так вот периодически езжу мимо этого дома, вижу что внешне 1-2 секция либо не изменилась совсем, либо меняется еле заметно)

Помню, еще весной видел на сайте график строительства, по нему обещали сдать эти секции в августе этого года, очень похоже что этого не случится.
Помню, еще весной видел на сайте график строительства, по нему обещали сдать эти секции в августе этого года, очень похоже что этого не случится.
Дмитрий290194
junior
Здравствуйте.Добавьте пожалуйста вотсап 14-15 секцию дольщик 89130054849
Cosmonavt
member
На 1-2 секции внешне визуально ничего не могло меняться. Производственные мощности которые доводят секцию до сдачи были заняты на секции 10-11. На днях эти секции были сданы и эти службы теперь переместятся на секции 1-2. Визуально видеть приближение сдачи 1-2 надо смотреть не на них, а на соседний каркас 22-23. От того как он встанет и будет начало процесса завершения сдачи. Так же как и по 12-13 - смотрим на 14-15 и 22-23
dihareb
junior
Напишите,кто мимо проезжает, там стройка то хоть идет или так и стоит?
Сейчас вдруг подумал ,что похож на буратину, закопавшего денежки на "поле чудес"
Сейчас вдруг подумал ,что похож на буратину, закопавшего денежки на "поле чудес"
немного строятся, но закопаны деньги очень глубоко-глкбоко. поэтому набирайтесь терпения и ожидайте!
а предыдущих 11 лет "строительства" вам мало было, чтобы сделать такой вывод?

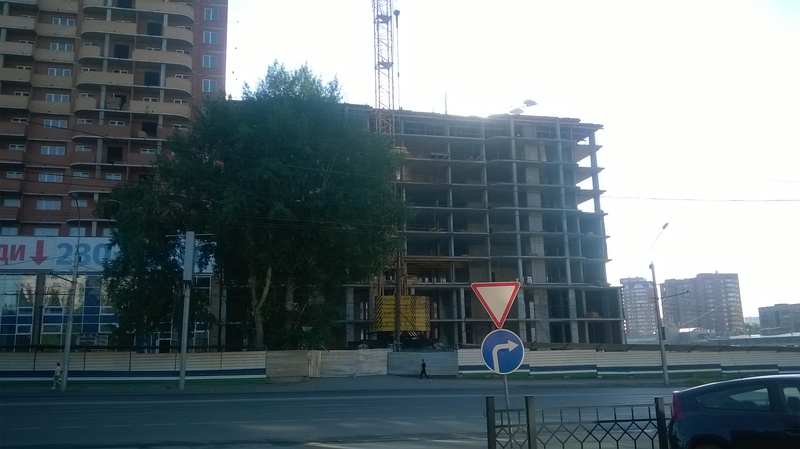

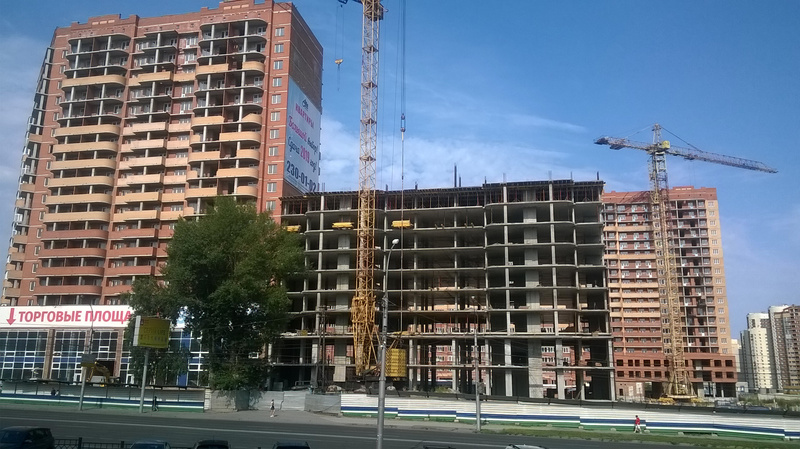

Готовятся к заливке крыши парковки. Уже 20-00, а все еще возятся. По 1-2 секции делают козырек для входа. Не думаю, что сдадут к концу года, но ключи могут и выдать.
Парковка в таком состоянии уже 2месяца с этой крышей. А 1-2 сдадут в конце 2020 в лучшем случае,так как внутри много работы по устройству подъезда а квартир,выложено только часть коробки ну 3_4 пока не доделаю то и о ключах не стоит даже думать. Так что срок сдачи после 20 года.
Залили крышу парковки. Теперь смотрим как ее доведут до ума (хотелось бы в конце года получить парковочное место).
вообще то в подъездах висит объявление, что они сдадут ее в октябре 19, но это как обычно только слова. Надо полагать они часто годом ошибаются. Работы много там еще, стены нет со 2-ой очередью рядом, заезды не сделаны, ну и лифты будут вводить в эксплуатацию от года до полутора. поэтому пользаваться ею, именно машины ставить будем не ранее чем через года полтора, а то и больше(((
Подскажите, кто-нибудь оформлял ДДУ на парковку?
нет, нельзя оформить ДДУ на парковку. только договор и всё
Slavunhik
member
Здравствуйте! Внесите, пожалуйста, в группу Ватсапп 1-2 секция тел.89232247606 Вячеслав. Спасибо!
TITAN999
activist
Грустно по НК. Клиенты весной хотели купить в 1-2 секции в стройке, но выяснили, что там за 2018 ноль движения. В итоге взяли в 10-11. Там была переуступка, но ключи и заселение сразу. Единственный банк, который давал ипотеку под этот объект - ВТБ, сейчас и он отказался от сотрудничества по стройке.
Agarus
veteran
Вот и правильно сделали, что взяли в 10-11. А по поводу того, что в 1-2 в 2018 году мало что сделали - смысл доделывать до конца если сдача не раньше 2021г. Сейчас вся работа на каркасе 22-23, сваях 14-15 и внутрянке 12-13 и 1-2.

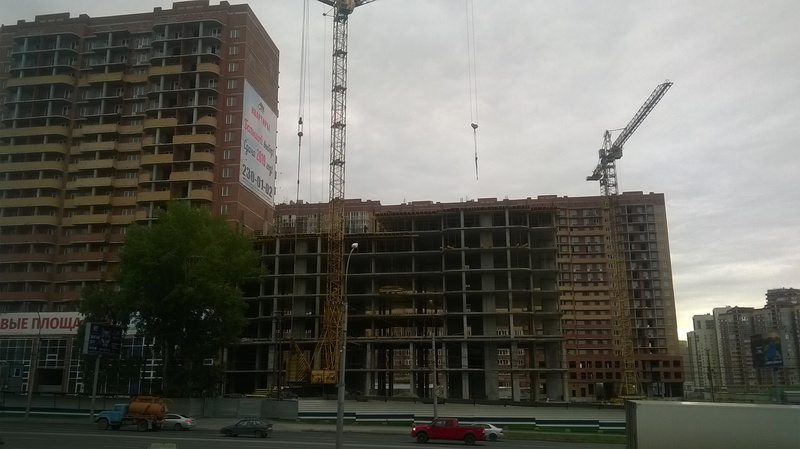

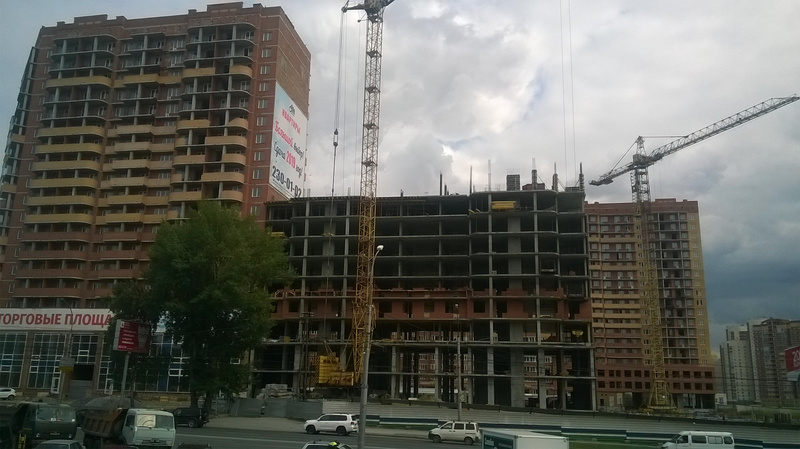

Вот только каркас 22-23 остановился.
Это видимо из за банера который висит на торце 1-2. Сейчас торец 22-23 дозаложат кирпичем, банер перевесят и продолжат 22-23.
Будем надеяться.
Дольют каркас 22-23, заложат кирпичем, отгонят кран на 20-21 и начнут заканчивать 1-2.
Да, ещё по 12-13, видно что идут работы по внутрянке
Это единственная хорошая новость из того, что видно.

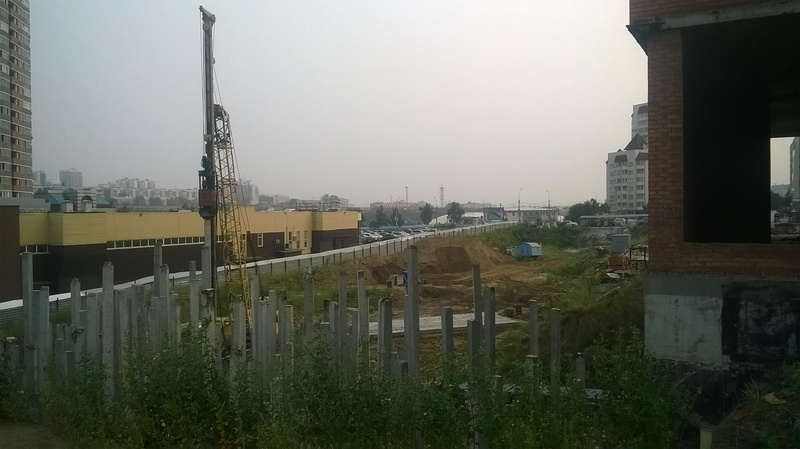

Ещё похоже закончили свайное поле 14-15, копёр что то не видно, наверное торговли за ненадобностью
Вот только каркас 22-23 остановился.
Это видимо из за банера который висит на торце 1-2. Сейчас торец 22-23 дозаложат кирпичем, банер перевесят и продолжат 22-23.
Будем надеяться.
Дольют каркас 22-23, заложат кирпичем, отгонят кран на 20-21 и начнут заканчивать 1-2.
Да, ещё по 12-13, видно что идут работы по внутрянке
Это единственная хорошая новость из того, что видно.
Ещё похоже закончили свайное поле 14-15, копёр что то не видно, наверное торговли за ненадобностью
Вот только каркас 22-23 остановился.Ага, уже месяц баннер снять не могут ) Однако, кирпичной кладке баннер никак не мешает, но и ее не делают. Чуда не произошло, стройка идет традиционными темпами.
Это видимо из за банера который висит на торце 1-2.
Все правильно Вы говорите. Дело явно не в банере. Из-за такой ерунды никакая уважающая себя компания не будет тормозить стройку! Они итак уже на 4 года позже сдают данные секции 1-2. И люди живут не понять где из-за рекламы. Просто денег у них нет. Это точно
Да на счет банера это стёб. А на счёт денег это давно понятно, что проект потихоньку достраивается за счёт других рентабельных объектов. Этим и можно объяснить пульсацию стройки

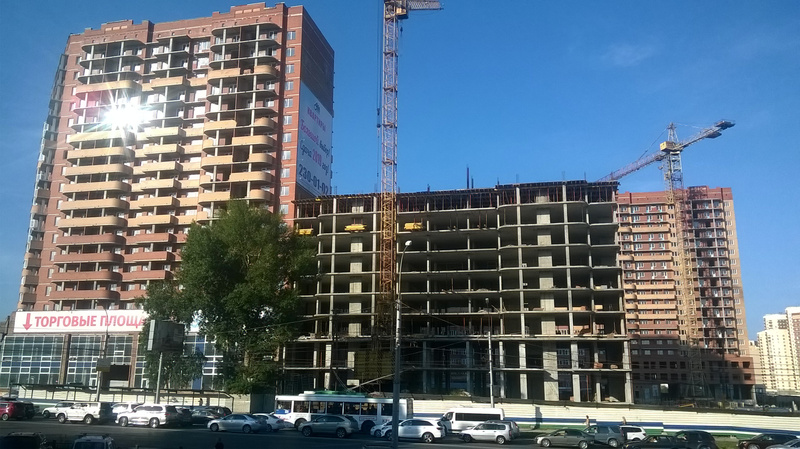

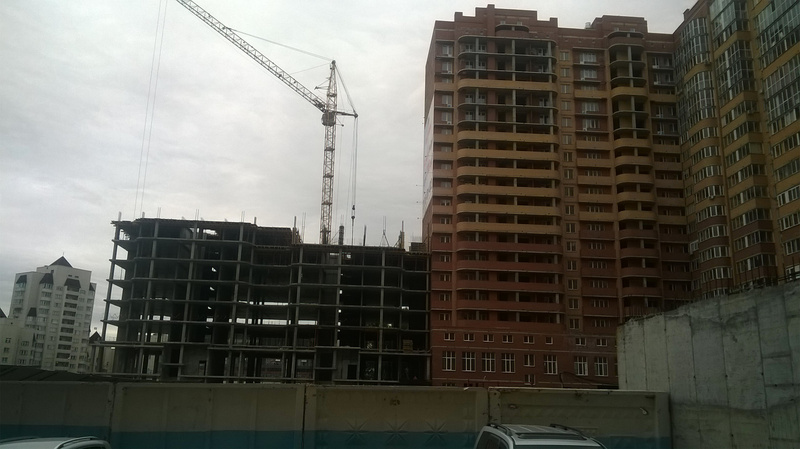

Как житель 10-11, могу сказать, что с весны 19-го, когда ВК перебросила подрядчиков со своих объектов - скорость в разы выше. Вижу работы каждый день. 22-23 приостановили, так как они льют 0-этаж 20-21, на 1-2 рабочие чего то ковыряют внутри ежедневно, стал регулярно видеть движения на 12-13. Сваи на 14-15 бить прекратили, может, действительно, уже все забили. Наконец то залили верхний этаж парковки, теперь только внутрянка и подъемники.
НО! Парковку в этом году не сдадут 100%, работ по внутрянке и подъемникам далеко не на пару месяцев. 1-2 в этом году не сдадут тоже. Даже ключи для ремонта не дадут. Не закрыт тепловой контур, остекление не везде. Поэтому все обещания о сдаче плавно сейчас перетекут на следующий год.
На плащадке стройматериалами завалено всё, поэтому были бы рабочие и деньги на бетон. Кирпича немерено
НО! Парковку в этом году не сдадут 100%, работ по внутрянке и подъемникам далеко не на пару месяцев. 1-2 в этом году не сдадут тоже. Даже ключи для ремонта не дадут. Не закрыт тепловой контур, остекление не везде. Поэтому все обещания о сдаче плавно сейчас перетекут на следующий год.
На плащадке стройматериалами завалено всё, поэтому были бы рабочие и деньги на бетон. Кирпича немерено
При этом парковку к октябрю обещали сдать, но так как они кроме последней этаж залили больше ничего не сделали, а надо ещё внутри все проработать ну и дать снаружи ей красивый вид. А там ещё конь не валялся, так что не плавно, а уже перешло на конец 2020 года. Про 1-2 работы практически прекратились! Поэтому ключи тоже самое раннее это конец 2020. Вот такие перспективы! И снова СМ обманул на несколько лет дольщиков! Ну в принципе как и всегда

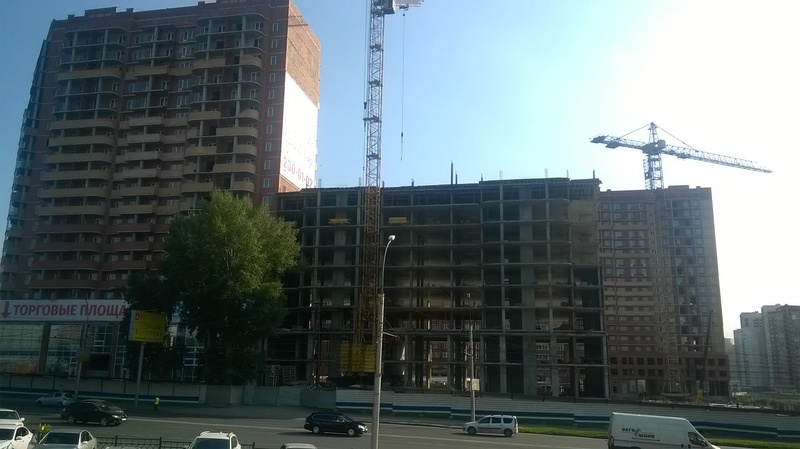

Сегодня, кстати, вернулись на 22-23 секцию, заливают очередной этаж
E_V
junior
Добрый день! Добавьте, пожалуйста, меня в группу Ватсапп 1-2 секция тел.89024646002 Елена. Благодарю!
1501
member
Кто-нибудь знает на какой стадии 1-2 блок-секция? По графику на сайте обещали сдавать в августе-сентябре, пока внешне не очень уж похоже на сдаточный дом
... на какой стадии 1-2 блок-секция? ...на стадии 2 года перед сдачей
... по графику на сайте обещали сдавать в августе-сентябре ...по какому графику? ни один график с реальными сроками ни разу ни где ни когда не публиковался. Всё что публикуется это маркетинговые колебания воздуха
... пока внешне не очень уж похоже на сдаточный дом ...состояние блок-секции 1-2 опережает ту степень стройготовности, которую должен иметь обьект за 2 года до сдачи. Степень стройготовности 1-2 надо смотреть не по 1-2, а по состоянии каркаса соседней секции 22-23 - сделают его, тогда можно говорить о стройготовности 1-2
KaterinaBal
junior
Есть группа в вотсап 21 секции? Добавьте кто-нибудь, чтобы быть в курсе событий!
Kboris
junior
Здравствуйте! Добавьте меня, пожалуйста, в группу Ватсап 12-13 секция тел.+32484135501. Большое спасибо!
Kboris
junior
Здравствуйте! Добавьте меня, пожалуйста, в группу Ватсап 12-13 секция тел. 0032484135501 Борис. Большое спасибо!!!

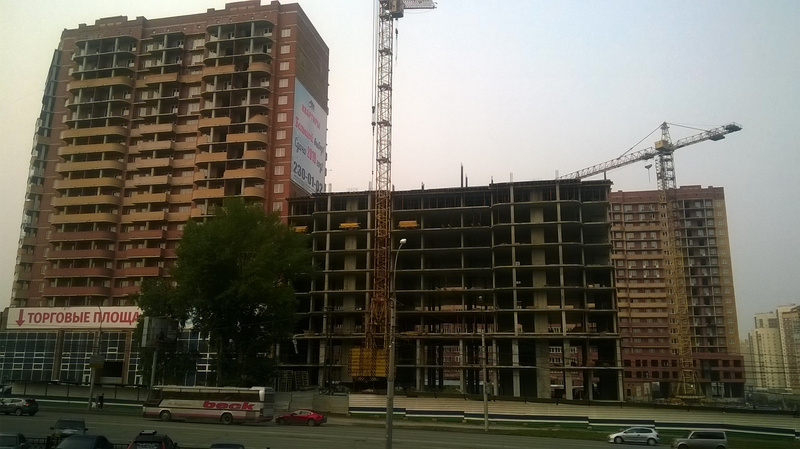

Фото от 2019.09.02
Ставят колонны 10этажа,
И ,внимание, производится закладка кирпичем жилых этажей, чего раньше на НК не наблюдалось!
Ставят колонны 10этажа,
И ,внимание, производится закладка кирпичем жилых этажей, чего раньше на НК не наблюдалось!
1501
member
Как попасть в группу по 1-2 секции?
Написать телефон и номер квартиры, можно в личку
Maria100
junior
Куплю студию с ближайшем сроком сдачи ,предложения сюда zoro907@yandex.ru
ТОП 5
1
2
3
4
