Бетонные работы зимой?
6157
19
doktor_dobro
veteran
Всем заглянувшим привет!
Вопрос такой-насколько оправданно и безопасно лить бетон при температуре -5-10?необходимо залить монолитбетонные стены в частном доме.Видел в магазинах добавки противоморозные до аж мтнус 20 градусов.и то что в такую погоду льют тоже видел,но вот при застывании не лопнет ли?и как схватится слрй бетона залитый с добавкой сейчас с тем что был залит летом прошлым?
Прошу отписаться только тех кто в теме.догадок мне хватает.спасибо.
Вопрос такой-насколько оправданно и безопасно лить бетон при температуре -5-10?необходимо залить монолитбетонные стены в частном доме.Видел в магазинах добавки противоморозные до аж мтнус 20 градусов.и то что в такую погоду льют тоже видел,но вот при застывании не лопнет ли?и как схватится слрй бетона залитый с добавкой сейчас с тем что был залит летом прошлым?
Прошу отписаться только тех кто в теме.догадок мне хватает.спасибо.
pavlik_NSK
veteran
Насколько я помню то, что читал про добавки и зимнее литье бетонов, там не так все просто что добавил и залил. Добавка в бетон не дает замерзнуть воде в лед и разорвать влажный бетон на исходные составляющие - фактически это просто антифриз, только безопасный для самого бетона. Но сам бетон фактически не набирает прочность при указанных -20, пока температура не перевалит через 0. Именно поэтому при литье зимой используют не просто добавку, но и утепленную опалубку и льют нагретый бетон либо греют его после заливки первые несколько дней.
С предыдущим бетоном схватиться в любом случае "не очень". Чтобы увеличить поверхностное сцепление нужно предыдущий бетон сильно смочить, что зимой будет не просто сделать. Ну а арматура, выходящая из предыдущей заливки должна обеспечивать увязывание двух слоев, если она есть конечно.
С предыдущим бетоном схватиться в любом случае "не очень". Чтобы увеличить поверхностное сцепление нужно предыдущий бетон сильно смочить, что зимой будет не просто сделать. Ну а арматура, выходящая из предыдущей заливки должна обеспечивать увязывание двух слоев, если она есть конечно.
doktor_dobro
veteran
Есть и вертикальная арматура и сетка из проволоки 200°200 в 2 слоя.
Греть конечно проблемно...
Греть конечно проблемно...
pavlik_NSK
veteran
Тогда видимо либо ждать 0 лучше, либо на опалубку приклеивать листы ЭППСа и горячий бетон лить :).
Badger211
ВИползеньПодкустовый
Доктор,не уподобляйся теоретекам доморощеным,поищи в сети руководство по по производству бетонных работ в зимнее время.Там все расписано.А то щас тебе насоветуют, знатоки блин
КОЛО
guru
Сейчас читают
Перчатки
1256
35
"Автолэнд" не отдает машину!
5897
52
Средства для ухода за животными (обмен/продажа) - читать 1 пост
1029140
966
pavlik_NSK
veteran

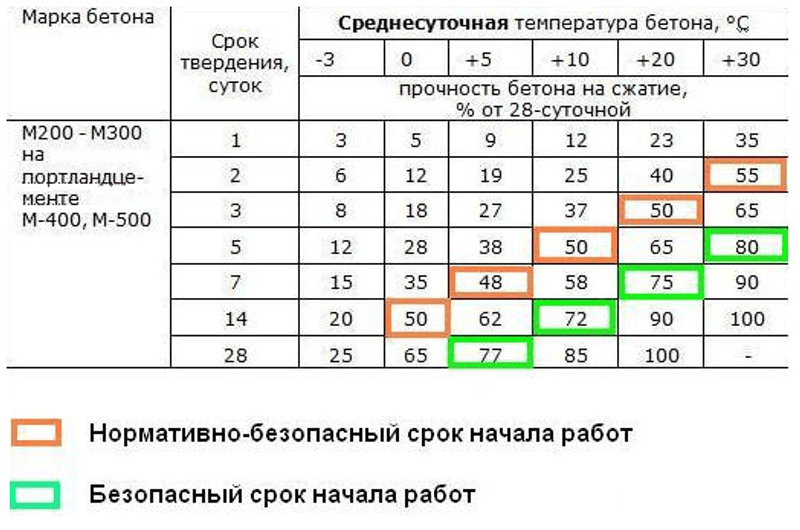

Правильно ли я понял приведенные там по ссылке таблицы, что при использовании добавок до -20 и температуре -20 набор прочности бетона за 28 дней не более 30%, только добавка П дает не более 50%? Вот и выходит, что залил в декабре бетон, а следующую стадию делай в марте, когда уже и так будет выше 0... Или грей для ускорения. А если в этот период твердения с добавками до -20 на улице недельку -40 постоит?...
KOCTA
guru
Правильно ли я понял приведенные там по ссылке таблицы, чтоПравильно. Сформируется основа цементного камня в нормальных условиях и потом только бетон замёрзнет, тогда при оттаивании пойдет дальнейшая гидратация цемента и набор прочности бетоном, а если не успеет сформироваться до замерзания, то при оттаивании гидратация конечно пройдет, но связи уже надорваны и набора должной прочности не получится.
А если в этот период твердения с добавками до -20 на улице недельку -40 постоит?...А тогда греть придётся. Потому при построении плана работ прогнозами погоды и интересуются.
КОЛО
guru
а следующую стадию делай в марте, когда уже и так будет выше 0... Или грей для ускорениядополнение к ответу КОСТА.
Или не нагружать более чем на 30%, или опалубку считать на нагрузки от следующей стадии и не снимать до набора необходимой прочности.
Это определяется при разработке технологической схемы на основе 30 дневных прогнозов и корректируется по 10 и 3 дневным прогнозам.
Чтобы этим не заморачиваться подрядчиками практикуется просто греть кабелем. Особенно если Заказчик подписывает увеличение затрат.
СанукСабай
experienced
Ну лучше уж подождать пару месяцев и залить без зимних хлопот. Да и бетон с добавками дороже и прогревать нужно, а это затраты дополнительные. Оно вам нужно?
pavlik_NSK
veteran
Спасибо. А то у червячок сомнений в себе и прочтенном когда то начинает развиваться иногда под воздействием некоторых не сдержанных товарищей...
не уподобляйся теоретекам доморощеным... знатоки блин
ilmira51
junior
весной все равно ваш бетон будет крошиться.
doktor_dobro
veteran
Всем благодарен.принято решение подождать плюсовой температуры.
стройпапа
activist
Льют до минус 15 зимой. Бетон можно заказать сразу с завода с добавками до минус 20.
Все фундаменты обязательно на прогреве. Доп.расходов ориентировочно 500руб на кубе бетона.
Греть 6-7 дней. Через 25 дней - набор прочности 92%
/п.3/
Все фундаменты обязательно на прогреве. Доп.расходов ориентировочно 500руб на кубе бетона.
Греть 6-7 дней. Через 25 дней - набор прочности 92%
/п.3/
Что-то я в новостройке на 12 этаже в несущей колонне таак легко дырочку просверлил....
Может,от греха подальше, продать такую недвижку??
Может,от греха подальше, продать такую недвижку??
могу заблуждаться, но справочники говорят что 100% прочность бетон набирает через 12 24 месяца, таблицы расписан 28 дневный для простого понимания как крепчает бетон
