Скорее всего, водосчётчики придётся ставить за свой счёт.
Конечно за свой. В договоре нет - значит за свой. Все что должны сделать они четко прописали. А вот общедомовые счетчики ставят ли?
Когда будет сдача 2 подъезда? Срок сначала был IIквартал, а сейчас IV? С чем связана задержка?
А откуда такая информация, что 2 подъезд будут сдавать во 2 или 4 квартале? в договоре стоит 1 квартал так-то, и никто пока сроки не сдвигал)
у нас 1 подъезд
срок сдачи в договоре - IV кв 2014 г
При подписании договора уверяли, что на ремонт запустят к лету
срок сдачи в договоре - IV кв 2014 г
При подписании договора уверяли, что на ремонт запустят к лету
У меня 2 подъезд, и в договоре стоит 1 квартал, поэтому и спросила, откуда взялась инфо, что сдачу второго подъезда сдвинули по срокам на конец года.
Второй под'езд(слево направо) сдается в марте,а это 1 кв.14г.(1 очередь).,первый под'езд(слево направо) сдача 4 кв.14г по документам (2 очередь).
Сейчас читают
Увеличение груди
106970
403
Болтушка или все о наших домашних
183257
1004
Снова о ногтях
236282
1000
интересно так, один дом, готовность на одинаковой стадии, а разница в сдаче несколько месяцев!
Ну я понимаю Стартовую, 1 или строймастер Дуси Ковальчук, 238 по частям сдают, но там огромные дома, которые и строят частями...
Ну я понимаю Стартовую, 1 или строймастер Дуси Ковальчук, 238 по частям сдают, но там огромные дома, которые и строят частями...
Я думаю что так делают из-за строительства 25-этажки, потому что она близко к первому подъезду, поэтому сдача позже будет, а так действительно-дом равномерно одинаково строится и уже такой симпотичный, в пятницу подъезжали-уже на общих подъездных балконах установлены какието штуки на потолках-либо фонари, либо что-то противопожарное
может кто в курсе поправит меня!

за этот период по 15 этажке:

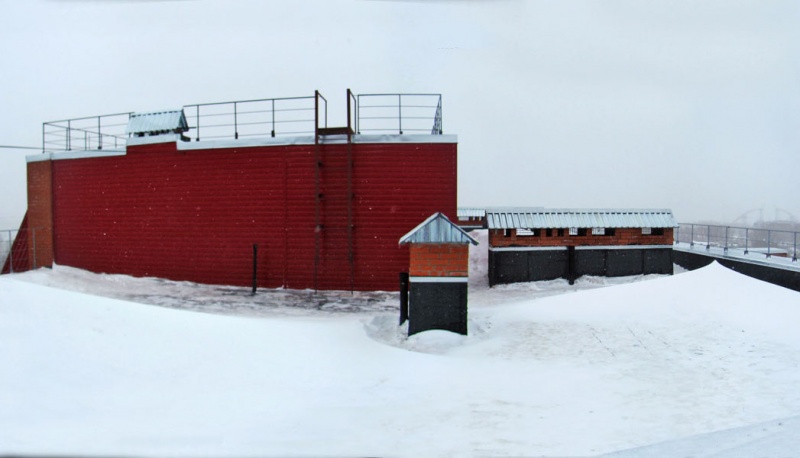

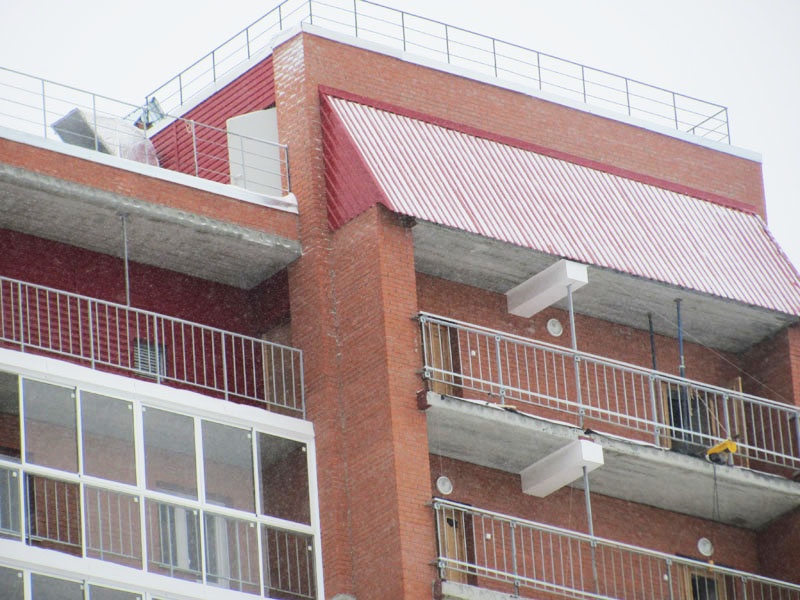

-над пожарными лестничными переходами сделали козырьки;
-обшиты консоли наружных переходов.

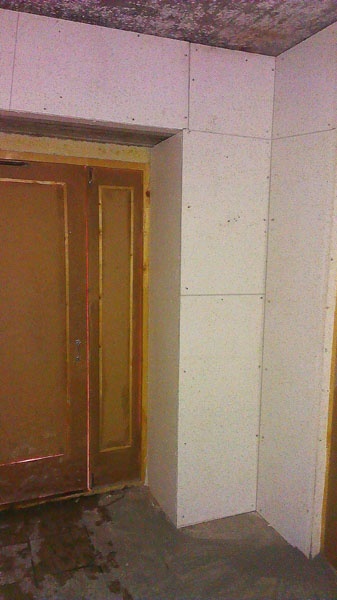

Внутренние работы в доме:
-установлена пожарная сигнализация;
-установлены пожарные гидранты;
-закончен монтаж системы принудительного дымоудаления;

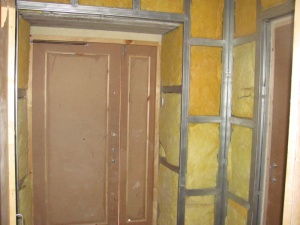

-ведется утепление тамбуров, ведущих на пожарную лестницу;
-утеплены тех.помещения, тамбуры и надстройки на крыше;
-завершена гидроизоляция на козырьках входных групп первого этажа;

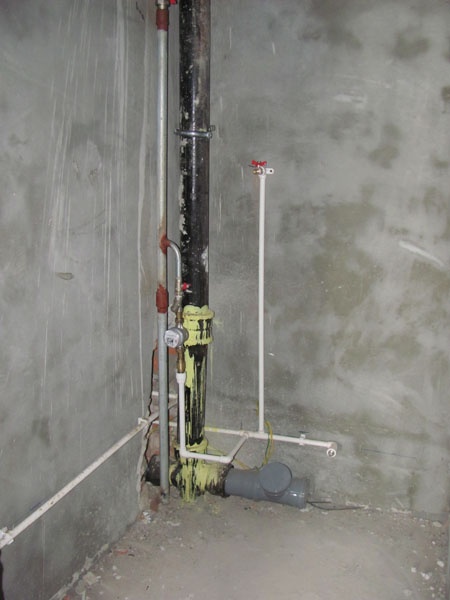

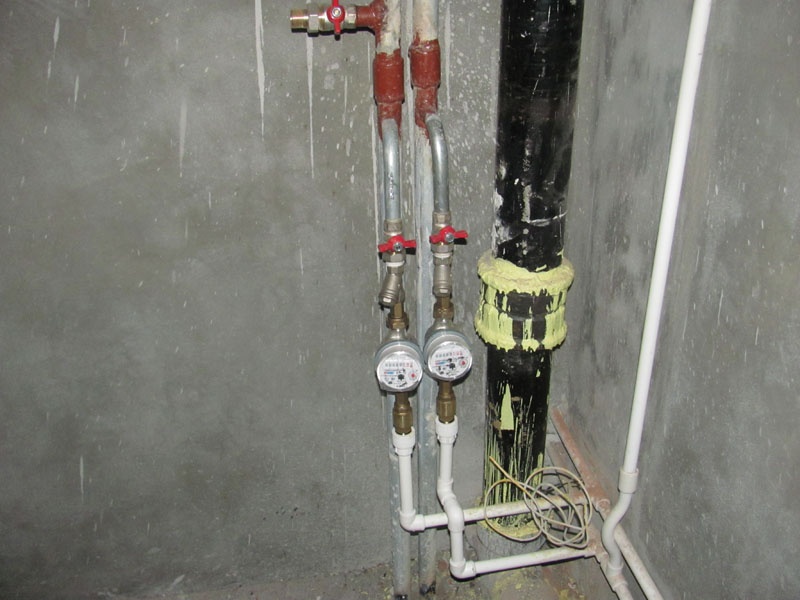

-завершены работы по водопроводной разводке и канализации, установка водосчетчиков;

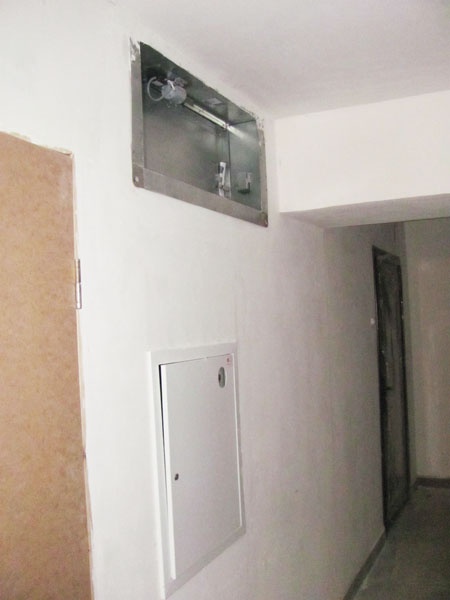

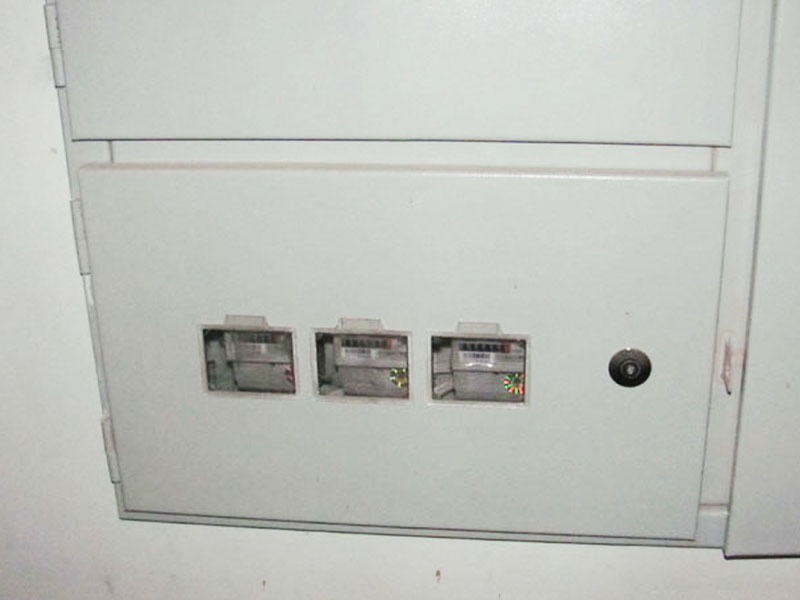

-установлены эл.счетчики;

-установлены розетки и выключатели;

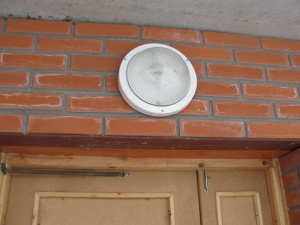

-установлено освещение на пожарных выходах и лестничных маршах;

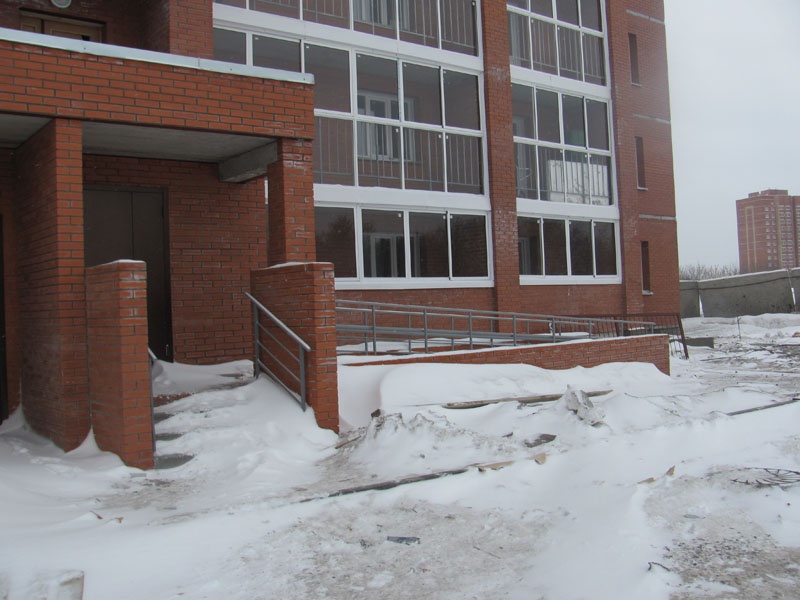

-возведены пандусы к подъездам.
-закончена укладка кафельной плитки в МОПАх и пожарных выходах и в коридорах;
-завершена отладка лифтов;
-завершено остекление витражей лоджий.
-над пожарными лестничными переходами сделали козырьки;
-обшиты консоли наружных переходов.
Внутренние работы в доме:
-установлена пожарная сигнализация;
-установлены пожарные гидранты;
-закончен монтаж системы принудительного дымоудаления;
-ведется утепление тамбуров, ведущих на пожарную лестницу;
-утеплены тех.помещения, тамбуры и надстройки на крыше;
-завершена гидроизоляция на козырьках входных групп первого этажа;
-завершены работы по водопроводной разводке и канализации, установка водосчетчиков;
-установлены эл.счетчики;
-установлены розетки и выключатели;
-установлено освещение на пожарных выходах и лестничных маршах;
-возведены пандусы к подъездам.
-закончена укладка кафельной плитки в МОПАх и пожарных выходах и в коридорах;
-завершена отладка лифтов;
-завершено остекление витражей лоджий.

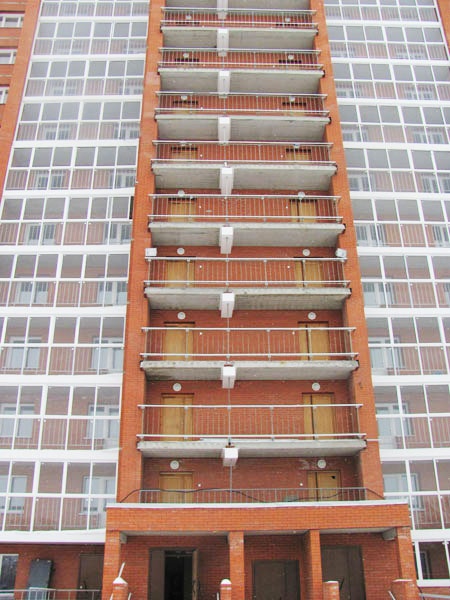

Как я понял сдача первого подъезда будет раньше, чем второго(в форуме вроде кто то писал). Или дом сдадут весь сразу? В объявлениях на НГСе указан I и IV квартал сдачи дома. Дом сдадут хоть как после озеленения, это ближе ко второму кварталу, в первом его не сдадут. Возник вопрос, потому что непонятно все же когда сдача дома. И если кто знает напишите какой ремонт в квартире будет, под чистовую отделку или черновая?
продолжение
-далее
Очень радуют, что работы ведутся, здорово, что порадовали новыми фотками
