28.03.2016г.

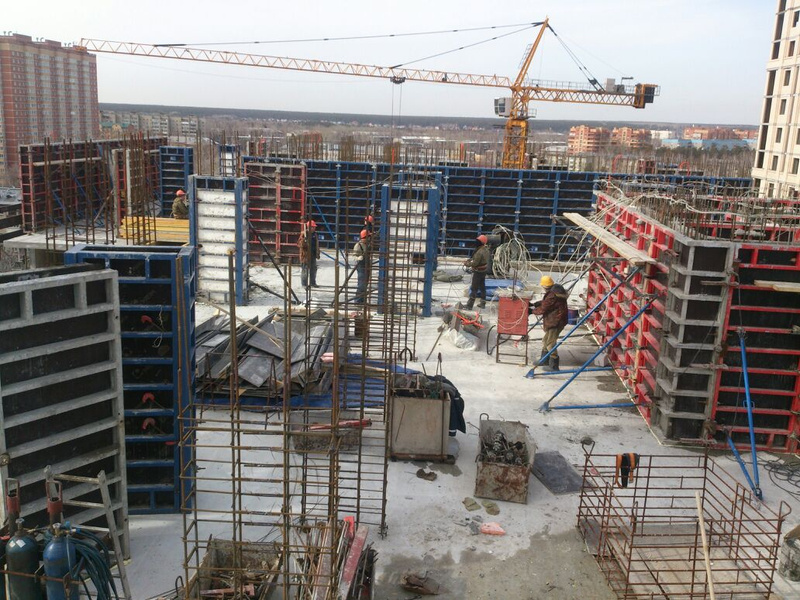

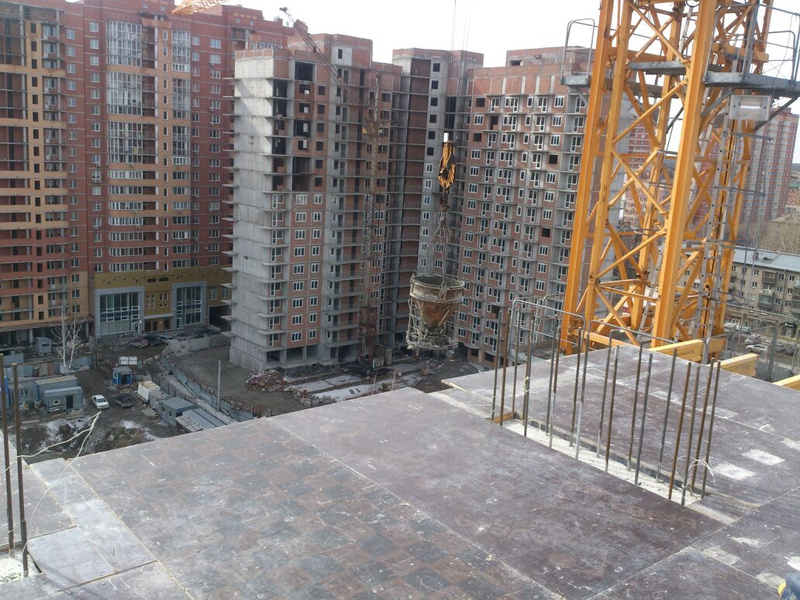

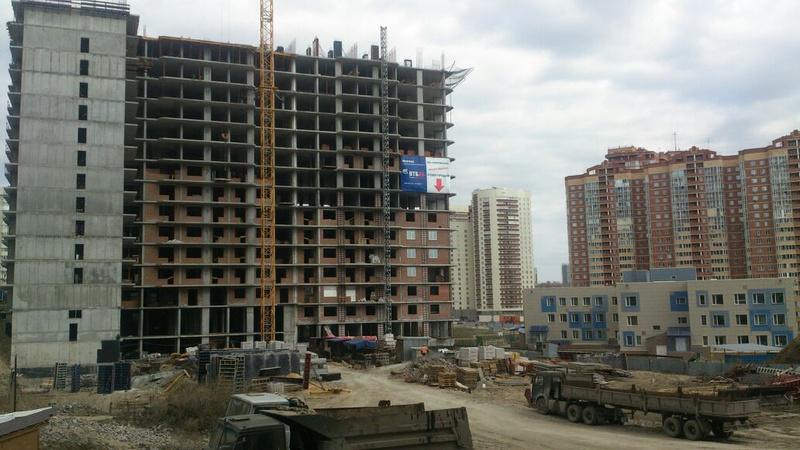

3, 4 секция: льют колонны и диафрагмы

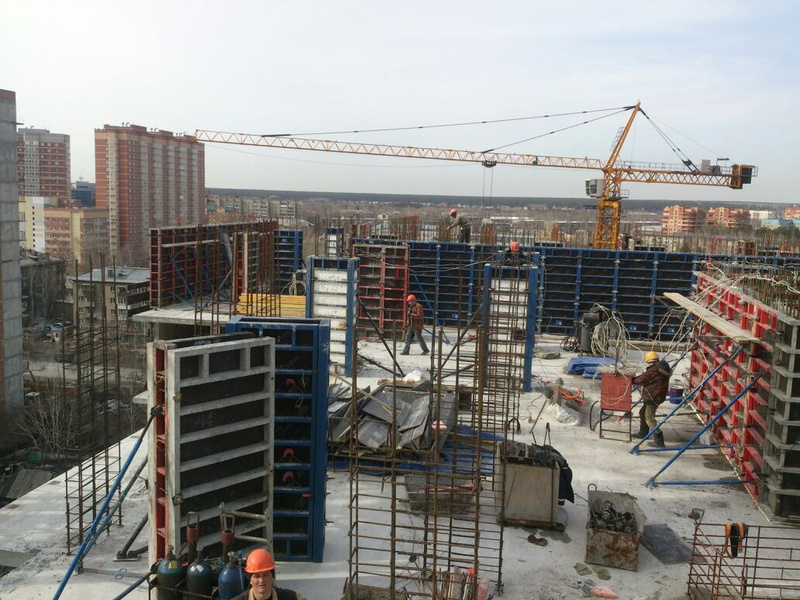

5 секция - выставляют опалубку под плиты перекрытия 14 этажа
3, 4 секция: льют колонны и диафрагмы
5 секция - выставляют опалубку под плиты перекрытия 14 этажа
А я хочу сказать спасибо застройщику за информационную поддержку о ходе строительства нашего дома на этой ветке и в созданной им группе в контакте.

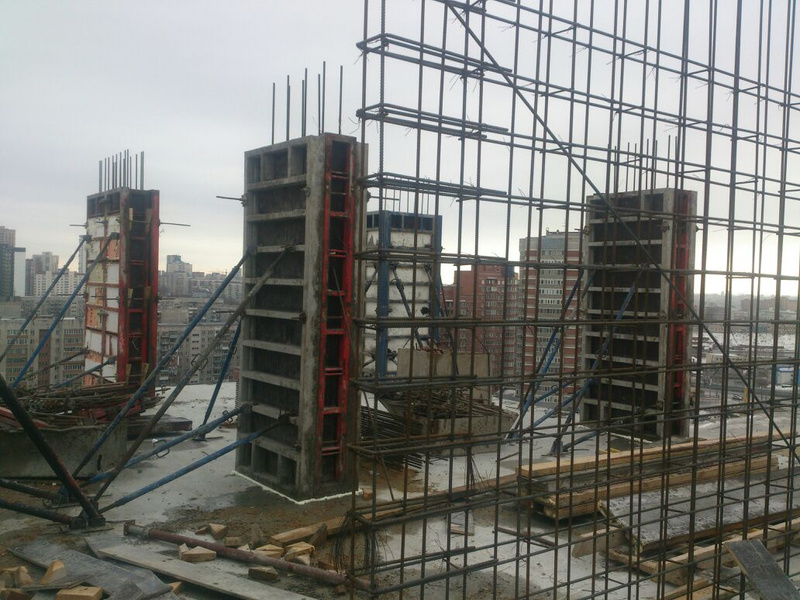

Сегодня в воскресенье в 7 вечера был на стройке, несколько человек на верху работали. Радует что продолжают строить 7 дней в неделю
Закончили 14 этаж, осталось 9 (если по 5 подъезду считать). Стены кирпичем выкладывают. Внутри видны перегородки до 6 этажа (может и выше есть). Остальные фотки в контакте.
Соседний дом Д.Ковальчук 248 почти готов, красивый получился, белый облицовочный кирпич, красивые окна
Надеюсь наш не хуже будет ![:смущ:](https://m.forum.ngs.ru/static/img/graemlins/blush.gif)
![:appl:](https://m.forum.ngs.ru/static/img/graemlins/appl.gif)
Закончили 14 этаж, осталось 9 (если по 5 подъезду считать). Стены кирпичем выкладывают. Внутри видны перегородки до 6 этажа (может и выше есть). Остальные фотки в контакте.
Соседний дом Д.Ковальчук 248 почти готов, красивый получился, белый облицовочный кирпич, красивые окна
![:respect:](https://m.forum.ngs.ru/static/img/graemlins/respect.gif)
![:смущ:](https://m.forum.ngs.ru/static/img/graemlins/blush.gif)
Сейчас читают
Темная сторона постели
115695
755
Политика и биология. (часть 2)
136195
510
ЖК Стрижи на Родниках (ГК Стрижи)
229190
792
Плохо что здесь облицовочный кирпич поменяли на керамогранит!
Экономят. Стройматериалы подорожали, а квартиры наоборот подешевели. Хотя керамогранитом иногда очень красиво получается и если нормально прикрепят с утиплителем то долговечно
Окна - это хорошо. Никому не приходило письмо заключить доп. соглашение о переносе сроков сдачи дома?
Приходило. Этого и следовало ожидать. Что бы не усугублять ситуацию нужно сходить подписать.
Уважаемые участники форума,
сообщаем Вам, что Участниками долевого строительства, с которыми были заключены договоры об участии в долевом строительстве до изменения очередности строительства, Застройщиком было предложено подписать дополнительное соглашение в части изменения срока получения разрешения на ввод в эксплуатацию.
А именно, купившим квартиру в 1, 2 секции, строительство которых на сегодняшний день отнесено ко второму этапу, предложено изменить срок ввода в эксплуатацию на III квартал 2017 года.
Срок ввода в эксплуатацию первого этапа строительства по прежнему IV квартал 2016 года.
сообщаем Вам, что Участниками долевого строительства, с которыми были заключены договоры об участии в долевом строительстве до изменения очередности строительства, Застройщиком было предложено подписать дополнительное соглашение в части изменения срока получения разрешения на ввод в эксплуатацию.
А именно, купившим квартиру в 1, 2 секции, строительство которых на сегодняшний день отнесено ко второму этапу, предложено изменить срок ввода в эксплуатацию на III квартал 2017 года.
Срок ввода в эксплуатацию первого этапа строительства по прежнему IV квартал 2016 года.
У нас пятый подъезд, предложено изменить срок на 3-й квартал 17
Пожалуйста, свяжитесь с нами через личные сообщения для уточнения ситуации.
26.04.2016г.

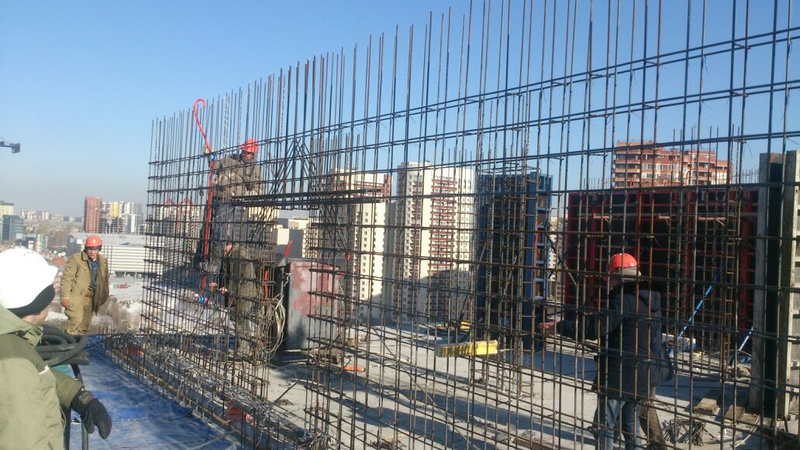

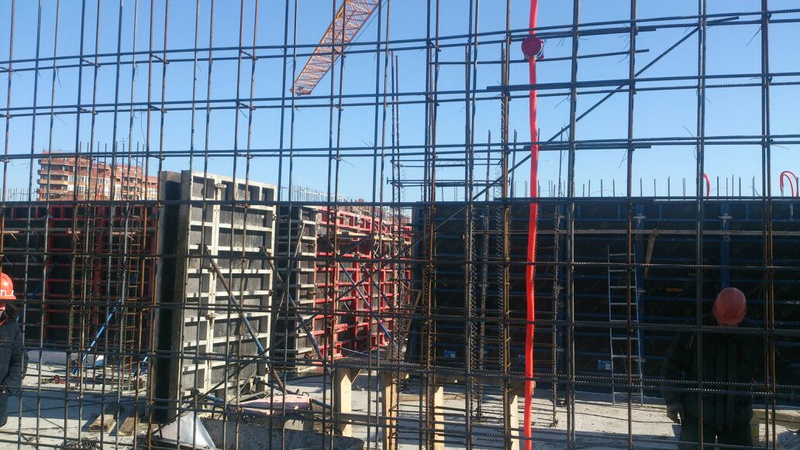

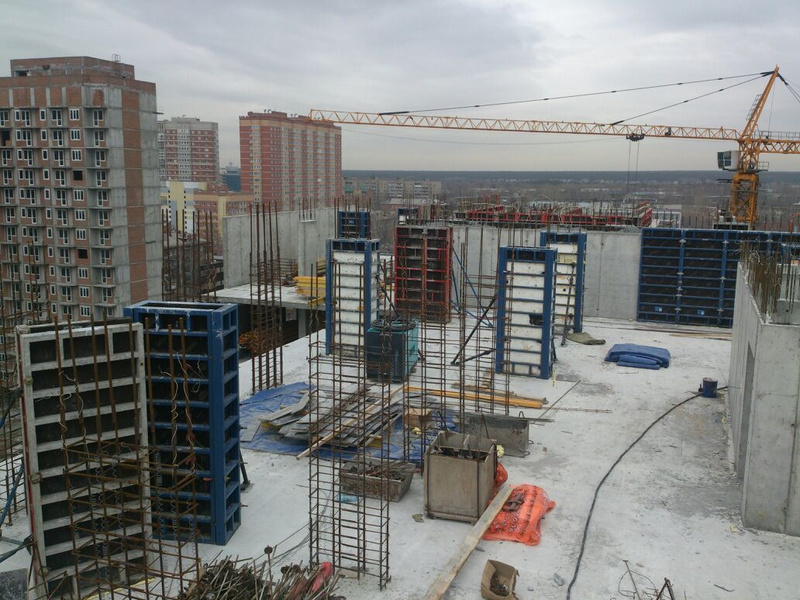

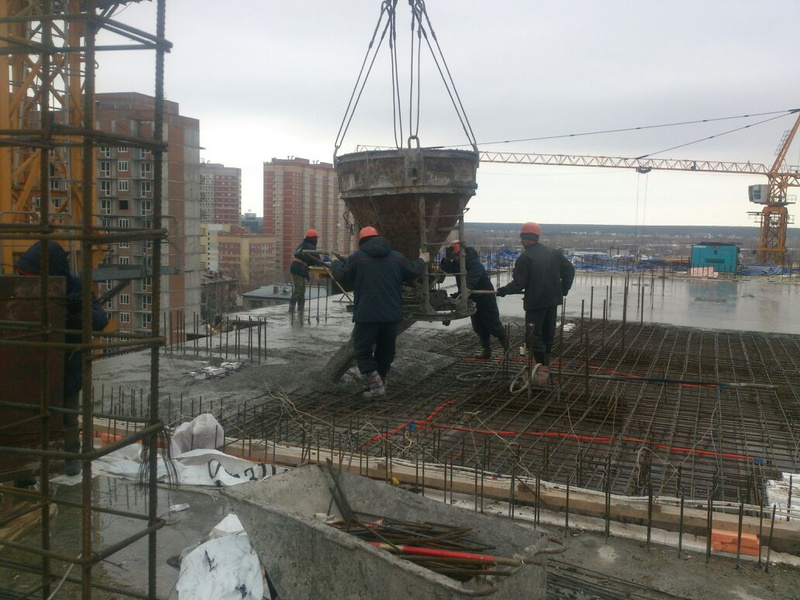

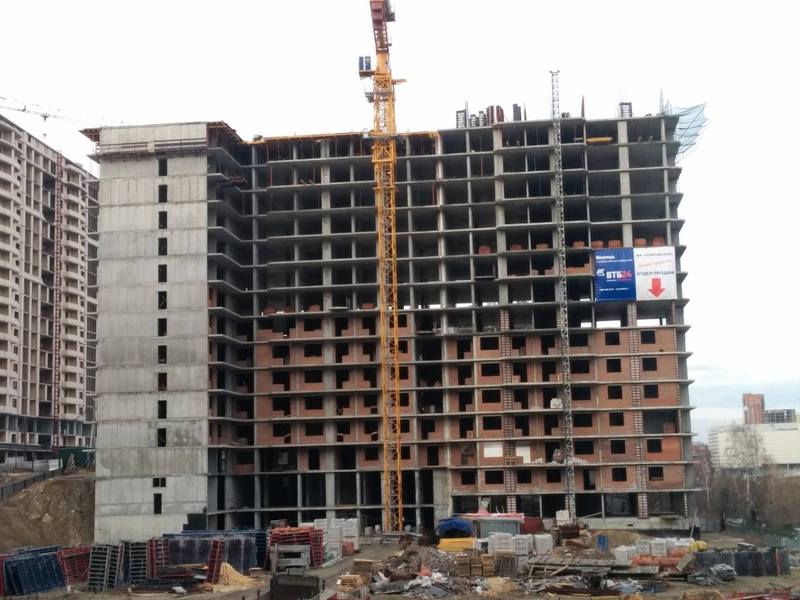

На объекте выставляют опалубку на перекрытия на отметке 42, опалубку на колонны-диафрагмы на 3ей секции
На объекте выставляют опалубку на перекрытия на отметке 42, опалубку на колонны-диафрагмы на 3ей секции
Аналогично. 5-й подъезд и письмо о подписании допника.
05.05.2016г.
На объекте выполнятся следующие работы:
3 секция выставляется опалубка на отметке +42

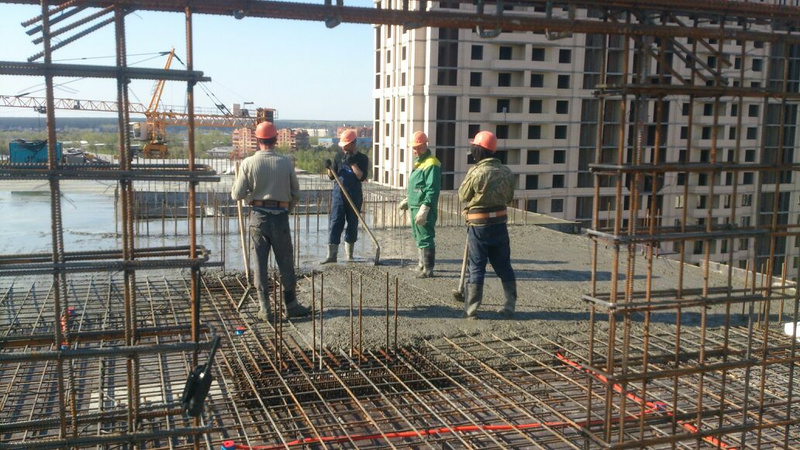

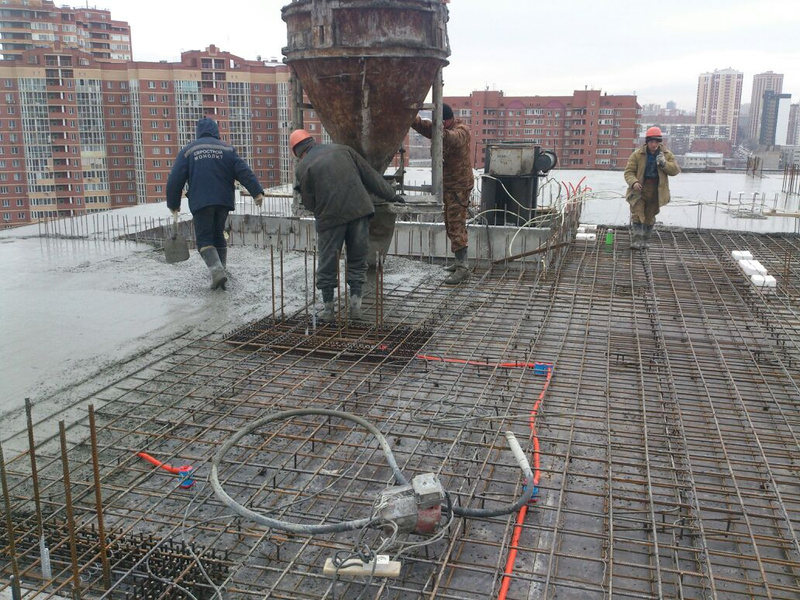

4 секция заливают плиту перекрытия на отметке +42
5 секция вяжут колонны-диафрагмы на отметке +42
На объекте выполнятся следующие работы:
3 секция выставляется опалубка на отметке +42
4 секция заливают плиту перекрытия на отметке +42
5 секция вяжут колонны-диафрагмы на отметке +42
Хочется узнать про сроки сдачи первой очереди, реально ли сдать хотя бы к середине 2017г, за весь апрель вылели 1 этаж, кирпичная кладка идет вяло. Мне кажется продажи идут не так активно как СМУ-9 планировал. Есть ли у СМУ-9 деньги чтобы достроить 100% этот объект, какие гарантии есть??
В данный момент есть две группы вконтакте:
Организованная застройщиком СМУ-9 - https://vk.com/zhk_pokrovskiy
Организованная кем-то из покупателей - http://vk.com/pokrovskiy_nsk
Во второй пока народу меньше, зато чаще фотки постят о ходе строительства и стена для обсуждений открыта. Никого не агитирую, надо чтобы выбор у людей был.
Организованная застройщиком СМУ-9 - https://vk.com/zhk_pokrovskiy
Организованная кем-то из покупателей - http://vk.com/pokrovskiy_nsk
Во второй пока народу меньше, зато чаще фотки постят о ходе строительства и стена для обсуждений открыта. Никого не агитирую, надо чтобы выбор у людей был.
Вы странный человек, какие-то гарантии по срокам спрашиваете, когда везде трубят о разоряющихся застройщиках и посадках директоров)) По продажам могу сказать, что в апреле у застройщика еще были двушки в продаже, сейчас остались только однушки (мониторил по однуму сайту, приводить его тут не буду, а то рекламой посчитают).
За апрель подняли этаж - это что, мало? Одно дело поднять этаж у свечки с малым метражом этажа, а тут трехсекционный дом (имею ввиду первую очередь). Дом достроят, ну может задержат на 2-3 месяца - тут на форуме была тема с домом, который они после кого-то достраивали, там вроде не пускали народ на ремонт после постройки еще пару месяцев, что-то доделывали.
За апрель подняли этаж - это что, мало? Одно дело поднять этаж у свечки с малым метражом этажа, а тут трехсекционный дом (имею ввиду первую очередь). Дом достроят, ну может задержат на 2-3 месяца - тут на форуме была тема с домом, который они после кого-то достраивали, там вроде не пускали народ на ремонт после постройки еще пару месяцев, что-то доделывали.
Предыдущий вопрос был к сму-9, на который они почему-то не отвечают. Стройка идет вяло и 4-квартал 16 года - это очень сомнительно. И мониторить нужно продажи не по сайту, а заказать выписку в росреестре.
Товарищ вы сами себя слышите? 1 этаж в месяц, сейчас 15 этаж, еще 10 этажей осталось, калькулятор нужен? Пусть даже летом 2 этажа все равно коробка с кирпичом в лучшем случае будет готова к концу 2016. А это только 50-60% от готовности в эксплуатацию. Посмотрите как выглядит дом который будет сдаваться в 4 квартале 2016, Красный проспект 220, строит КМС и сравните степень готовности. Я не сомневаюсь что СМУ-9 достроит его иначе бы не брались за него, оргназизацая с небольшим опытом но видно что ответственная. Вопрос в том что когда? реальной срок сдачи? Ответ 4 квартал 2017 года.
Хоспадя-я! Может хватит уже пророчествовать? Сму 9 достроит этот дом и точка. Ну может и подождем ключики до марта-июля. Отличная цена для отличного места и надежная компания- вот главное!
так сму-9 сами писали выше что сдавать будут все вместе те надо достроить эти 3 подъезда + построить еще 2 и+ построить административное кажется 4-х этажное здание Кроме того не известно какой договор у сму-9 с РИК А РИК это теже люди которые недостроили и бросили соседний дом на Галащука 15
Ну во-первых, договор у РИКа не со сму9, во-вторых РИК который начинал строить (те же лица что на Галущака15, Краснообск 56 и т.д.) и РИК, который сейчас имеет место быть, совсем разные компании (см. состав учредителей). Просто нужно посмотреть документы, от старого РИКа при передаче стройки ничего не осталось. А СМУ9 нам дом точно построит!
Срок ввода в эксплуатацию первого этапа строительства по прежнему IV квартал 2016 года.Сму9 изменили у себя на сайте сроки сдачи, а тут что-то не хотят больше писать.
РИК и Обь-Регион - две абсолютно разные компании, не имеющие между собой абсолютно никакой связи. Дом строится, окна вставляются, перегородки ставятся. Так или иначе первую очередь сдадут к III 2017.
И пусть пишет. Я ей доверяю. Хуже, когда все молчат.
У вас богатая фантазия
. Пишите лучше сказки, что таланту зря пропадать.
![:biggrin:](https://m.forum.ngs.ru/static/img/graemlins/biggrin.gif)
Уважаемые участники форума,
ответ на Ваш вопрос будет подготовлен позже.
Информация со строительной площадки
ЖК Покровский на 21.05.2016г.
3 секция

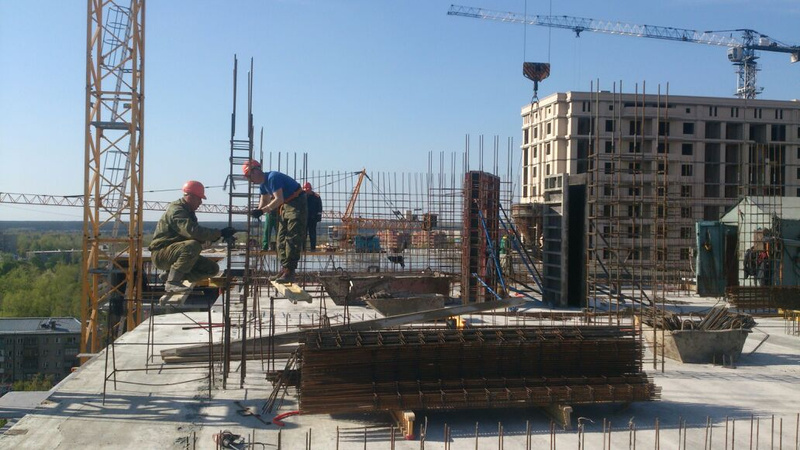

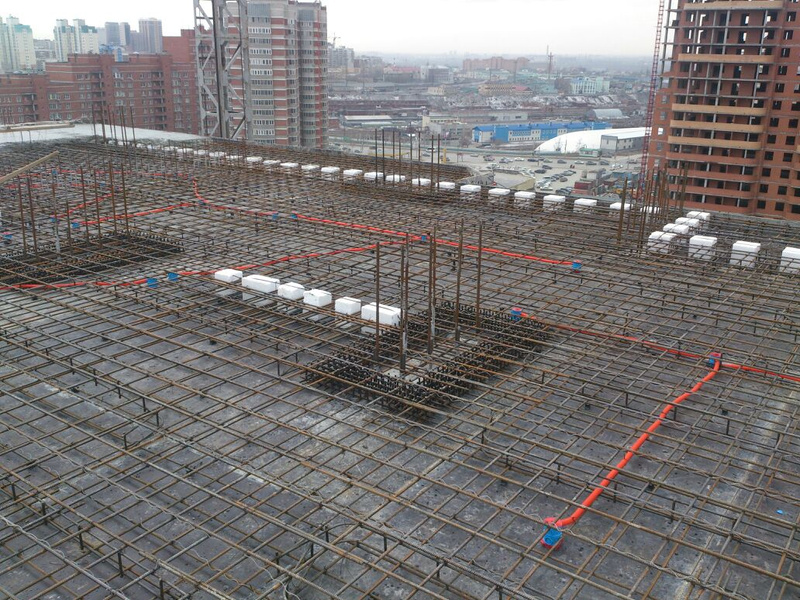

- выставляется опалубка на отметке (15 этаж);

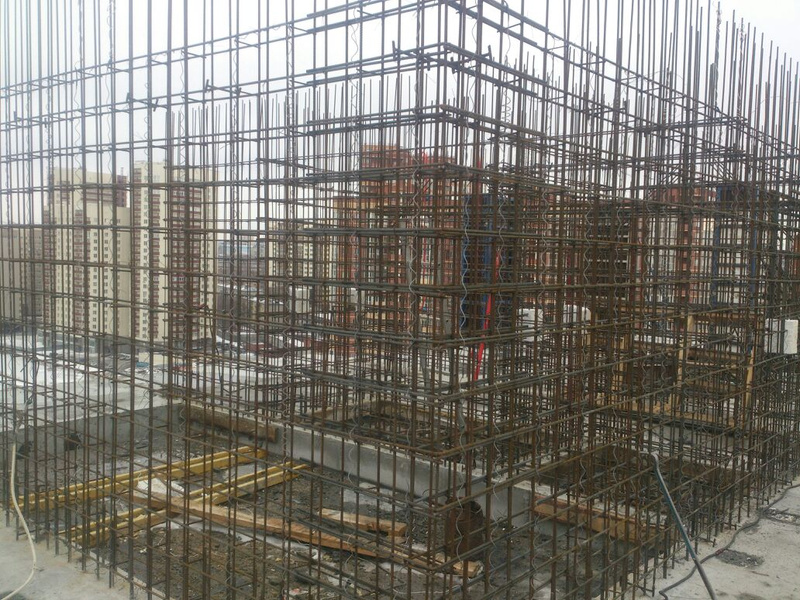

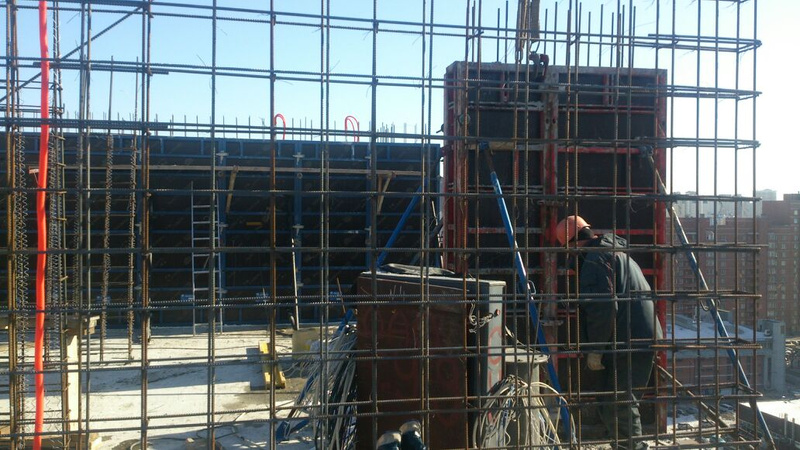

- армирование колонны-диафрагмы (15 этаж);

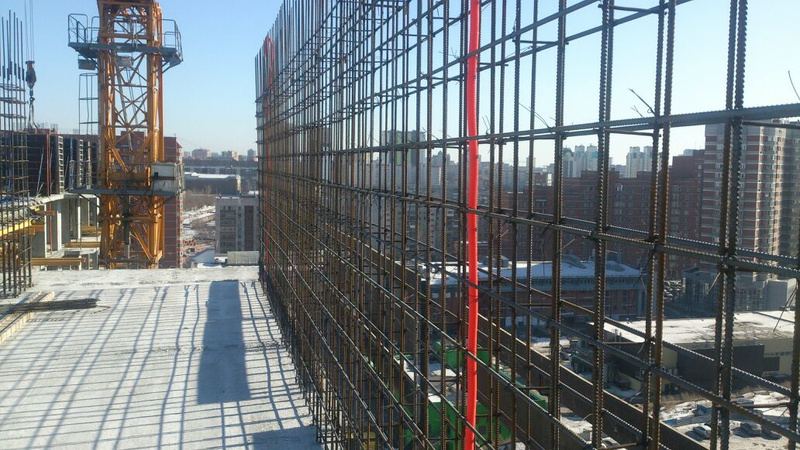

- залиты перекрытия до уровня (16 этаж);
- кладка внутренних перегородок
4 секция
- выставляется опалубка на отметке (15 этаж);
- армирование колонны-диафрагмы (15 этаж);
- залиты перекрытия до уровня (15 этаж);
- кладка внешних стен 8-10 этажи
- остекление до 4-6 этажей
5 секция

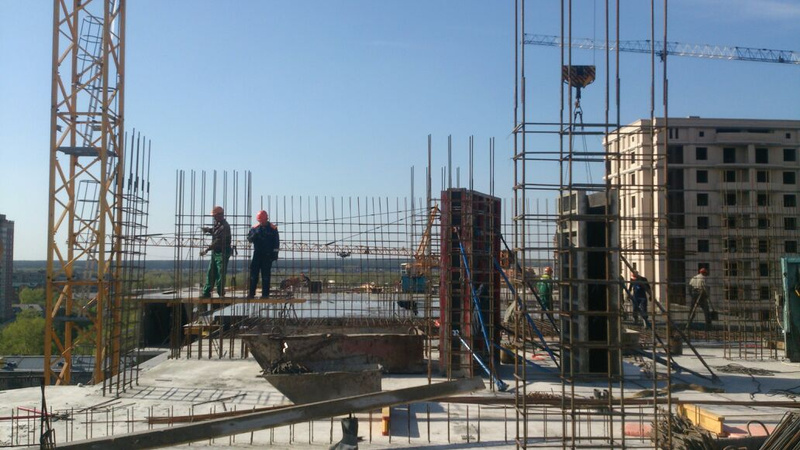

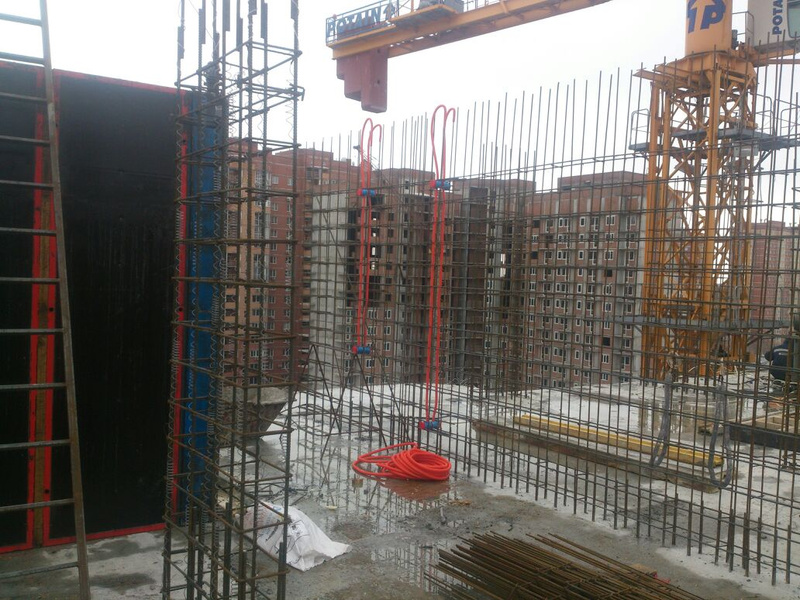

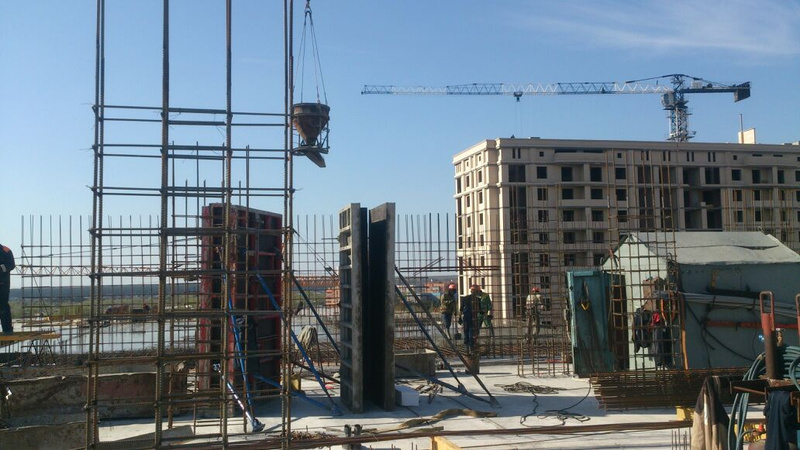

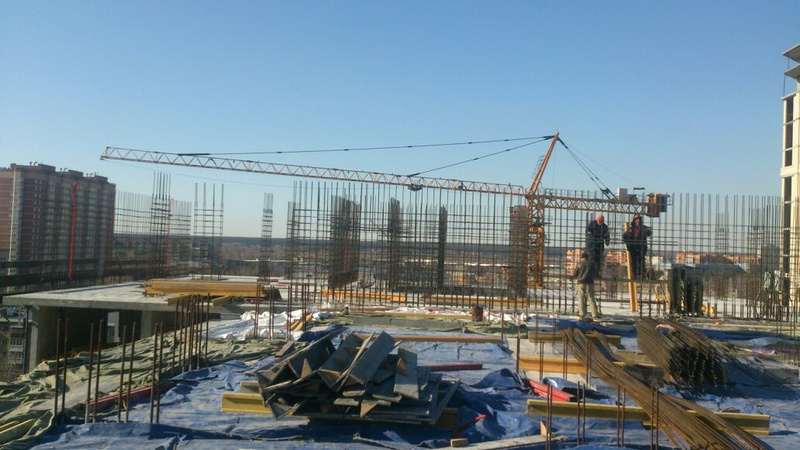

- выставляется опалубка на отметке +45 (18 этаж)
- армирование колонны-диафрагмы (18 этаж)
- залиты перекрытия до уровня +45 (18 этаж);
- кладка внешних стен 8-10 этажи
- остекление до 5-7 этажа
ответ на Ваш вопрос будет подготовлен позже.
Информация со строительной площадки
ЖК Покровский на 21.05.2016г.
3 секция
- выставляется опалубка на отметке (15 этаж);
- армирование колонны-диафрагмы (15 этаж);
- залиты перекрытия до уровня (16 этаж);
- кладка внутренних перегородок
4 секция
- выставляется опалубка на отметке (15 этаж);
- армирование колонны-диафрагмы (15 этаж);
- залиты перекрытия до уровня (15 этаж);
- кладка внешних стен 8-10 этажи
- остекление до 4-6 этажей
5 секция
- выставляется опалубка на отметке +45 (18 этаж)
- армирование колонны-диафрагмы (18 этаж)
- залиты перекрытия до уровня +45 (18 этаж);
- кладка внешних стен 8-10 этажи
- остекление до 5-7 этажа
specponovostr
member
Добрый день! совершенно верно, что дом будет сдаваться 3 кв 2017 года, строительство ведется, ситуация абсолютно рабочая, а насчет людей - это уже с Вашей стороны БОЛЬШОЕ ЗАБЛУЖДЕНИЕ, т.к. люди которые являются учредителями, НИКОГО отношения не имеют к строительству домов на Галущака 15 (см. декларацию), соответственно НИЧЕГО И НИКОГО НЕ БРОСАЛИ и если Вы не совсем владеете достоверной информацией на данный момент, то большая просьба не путать и не вводить в заблуждение людей, которым может быть интересен данный объект! А те кто уже приобрели на данном объекте квартиры, мое поздравление!!!! Объект интересный, стоимость м2 абсолютно адекватна данной ситуации строительства и рынка! А СУ-9 - Ген подрядчик, который строит данный объект, а РИК - Застройщик, они совместно выполняют одну задачу и каждый из них заинтересован в сдаче (как и все нормальные строительные компании), поэтому задача абсолютно выполнима, и до 3 квартала 2017 года дом будет сдан, а участники долевого участия получат ключи от своих квартир!
alexngs
member
Ответ на сообщение Re: ЖК "Покровский" ул Д. Ковальчук 242/1 пользователя alexngs
Ну во-первых, договор у РИКа не со сму9, во-вторых РИК который начинал строить (те же лица что на Галущака15, Краснообск 56 и т.д.) и РИК, который сейчас имеет место быть, совсем разные компании (см. состав учредителей). Просто нужно посмотреть документы, от старого РИКа при передаче стройки ничего не осталось. А СМУ9 нам дом точно построит!
РИК и Обь-Регион - две абсолютно разные компании, не имеющие между собой абсолютно никакой связи. Дом строится, окна вставляются, перегородки ставятся. Так или иначе первую очередь сдадут к III 2017
Добрый день! совершенно верно, что дом будет сдаваться 3 кв 2017 года, строительство ведется, ситуация абсолютно рабочая, а насчет людей - это уже с Вашей стороны БОЛЬШОЕ ЗАБЛУЖДЕНИЕ, т.к. люди которые являются учредителями, НИКОГО отношения не имеют к строительству домов на Галущака 15 (см. декларацию), соответственно НИЧЕГО И НИКОГО НЕ БРОСАЛИ и если Вы не совсем владеете достоверной информацией на данный момент, то большая просьба не путать и не вводить в заблуждение людей, которым может быть интересен данный объект! А те кто уже приобрели на данном объекте квартиры, мое поздравление!!!! Объект интересный, стоимость м2 абсолютно адекватна данной ситуации строительства и рынка! А СУ-9 - Ген подрядчик, который строит данный объект, а РИК - Застройщик, они совместно выполняют одну задачу и каждый из них заинтересован в сдаче (как и все нормальные строительные компании), поэтому задача абсолютно выполнима, и до 3 квартала 2017 года дом будет сдан, а участники долевого участия получат ключи от своих квартир!
как под копирку особенно умиляет поздравление !!!!!
Ну во-первых, договор у РИКа не со сму9, во-вторых РИК который начинал строить (те же лица что на Галущака15, Краснообск 56 и т.д.) и РИК, который сейчас имеет место быть, совсем разные компании (см. состав учредителей). Просто нужно посмотреть документы, от старого РИКа при передаче стройки ничего не осталось. А СМУ9 нам дом точно построит!
РИК и Обь-Регион - две абсолютно разные компании, не имеющие между собой абсолютно никакой связи. Дом строится, окна вставляются, перегородки ставятся. Так или иначе первую очередь сдадут к III 2017
Добрый день! совершенно верно, что дом будет сдаваться 3 кв 2017 года, строительство ведется, ситуация абсолютно рабочая, а насчет людей - это уже с Вашей стороны БОЛЬШОЕ ЗАБЛУЖДЕНИЕ, т.к. люди которые являются учредителями, НИКОГО отношения не имеют к строительству домов на Галущака 15 (см. декларацию), соответственно НИЧЕГО И НИКОГО НЕ БРОСАЛИ и если Вы не совсем владеете достоверной информацией на данный момент, то большая просьба не путать и не вводить в заблуждение людей, которым может быть интересен данный объект! А те кто уже приобрели на данном объекте квартиры, мое поздравление!!!! Объект интересный, стоимость м2 абсолютно адекватна данной ситуации строительства и рынка! А СУ-9 - Ген подрядчик, который строит данный объект, а РИК - Застройщик, они совместно выполняют одну задачу и каждый из них заинтересован в сдаче (как и все нормальные строительные компании), поэтому задача абсолютно выполнима, и до 3 квартала 2017 года дом будет сдан, а участники долевого участия получат ключи от своих квартир!
как под копирку особенно умиляет поздравление !!!!!
Извините, а когда кругом пробки, вы на своём автомобиле всегда вовремя приезжаете на работу?
Ну,можете еще провокационных вбросов поделать,если Вам так скучно и хочется как-то занозить людей,приобредших жилье по данному адресу.
А читать тот бред, что Вы пишите,весьма скучно)
Сами Вы, наверняка, не будете покупать здесь квартиру, так что писать что-либо вообще алогично и какой Вам с этого прок вообще не понятно.
А читать тот бред, что Вы пишите,весьма скучно)
Сами Вы, наверняка, не будете покупать здесь квартиру, так что писать что-либо вообще алогично и какой Вам с этого прок вообще не понятно.
Естественно. Выезжаю раньше и нет проблем.
Например, КМС, в любые кризисы сдает вовремя.
Закладывает время на "пробки"!
Например, КМС, в любые кризисы сдает вовремя.
Закладывает время на "пробки"!
А я могу и опоздать. Поэтому застройщика оправдываю.
Сму ЖК Кировский во время сдало. Более того, во втором доме продажи открыли, когда уже этажей 13 точно было построено.
Как то странно размышлять на тему как сдает КМС и сравнивать со СМУ на ЖК Покровский. Совершенно разные истории: КМС сам строит, закладывает на стройку 2,5 года и наверняка сдаст вовремя. СМУ заходит на чужой объект(сначала РИК сам его пытался строить),когда сроки установленные прежними строителями уже упущены. Конечно, они не пустят дольщиков в квартиры в декабре, а в 1-2 кв17 вполне возможно.
Как то странно размышлять на тему как сдает КМС и сравнивать со СМУ на ЖК Покровский. Совершенно разные истории: КМС сам строит, закладывает на стройку 2,5 года и наверняка сдаст вовремя. СМУ заходит на чужой объект(сначала РИК сам его пытался строить),когда сроки установленные прежними строителями уже упущены. Конечно, они не пустят дольщиков в квартиры в декабре, а в 1-2 кв17 вполне возможно.
я за других и не спрашиваю.
то, что строит СМУ, сдает во время или нет?
то, что строит СМУ, сдает во время или нет?
Уважаемые участники форума, к вопросу о выполнении нашей компании сроков строительства сообщаем следующее:
ЖК "Кировский" - совместный проект ООО "СМУ №9" и ОАО "Фонд жилищного строительства Новосибирской области", в котором ООО "СМУ №9" выступало как генеральный подрядчик, а фонд Застройщиком.
Проект состоял из 3х этапов: два жилого дома и подземная парковка.
Заявленный срок ввода в эксплуатацию Первого этапа строительства был - II квартал 2014г.
Жилой дом Петухова, 14а был введен в эксплуатацию 30 июня 2014г. Квартиры Застройщик начал передавать с 07.07.2014г. тем самым выполнив условия по дду (срок передачи квартир - 90 календарных дней со дня ввода дома в эксплуатацию).
Заявленый срок ввода в эксплуатацию Второго этапа - II квартал 2015г.
Жилой дом Петухова, 14 был введен в эксплуатацию 31.07.2015г. Застройщик начал передавать квартиры с 10.08.2015г., т.е. в рамках 90-дневного срока на передачу квартир.
Срок сдачи подземной парковки был перенесен на IV картал 2015г. и она была введена в эксплуатацию 25.12.2015г. Ключи от парковки собственники получили в середине января.
Существенное условие договора участия в долевом строительстве согласно 214-фз о сроке передачи объектов долевого строительства не было выполнено в изначально заявленный срок лишь в отношении подземной автопарковки.
ЖК "Кировский" - совместный проект ООО "СМУ №9" и ОАО "Фонд жилищного строительства Новосибирской области", в котором ООО "СМУ №9" выступало как генеральный подрядчик, а фонд Застройщиком.
Проект состоял из 3х этапов: два жилого дома и подземная парковка.
Заявленный срок ввода в эксплуатацию Первого этапа строительства был - II квартал 2014г.
Жилой дом Петухова, 14а был введен в эксплуатацию 30 июня 2014г. Квартиры Застройщик начал передавать с 07.07.2014г. тем самым выполнив условия по дду (срок передачи квартир - 90 календарных дней со дня ввода дома в эксплуатацию).
Заявленый срок ввода в эксплуатацию Второго этапа - II квартал 2015г.
Жилой дом Петухова, 14 был введен в эксплуатацию 31.07.2015г. Застройщик начал передавать квартиры с 10.08.2015г., т.е. в рамках 90-дневного срока на передачу квартир.
Срок сдачи подземной парковки был перенесен на IV картал 2015г. и она была введена в эксплуатацию 25.12.2015г. Ключи от парковки собственники получили в середине января.
Существенное условие договора участия в долевом строительстве согласно 214-фз о сроке передачи объектов долевого строительства не было выполнено в изначально заявленный срок лишь в отношении подземной автопарковки.
Я ж вроде русским языком написала
. СМУ строило ЖК Кировский - все вовремя. И в отличие от других, которые строят, а потом еще полгода передают, передали тоже во время.
![:dnknow:](https://m.forum.ngs.ru/static/img/graemlins/dntknw.gif)
а кроме ЖК Кировский больше ничего не строили?
Здравствуйте, скажите сколько этажей на сегодняшний день построено?

Для чего выкапывается этот котлован? Что на этом месте будете строить?
Фото котлован
Фото котлован
Добрый день!
Котлован роют под отдельностояющую подземную автопарковку, которая будет сдаваться одновременно с 3, 4, 5 секцией.
Котлован роют под отдельностояющую подземную автопарковку, которая будет сдаваться одновременно с 3, 4, 5 секцией.
